Primăria Timișoara a transformat hala de mentenanță a tramvaielor Bozankaya într-un traseu administrativ cu DALI corectat, contract încetat după proiectare și licitație reluată pentru execuție. Deși investiția a fost aprobată la 22,8 milioane lei, iar noua procedură pentru lucrări este estimată la 13,74 milioane lei fără TVA, în SEAP nu apare încă un constructor atribuit public. Între timp, strungul care valorează 3 milioane de euro așteaptă, de aproape cinci ani, spațiul în care ar fi trebuit să funcționeze.
PE SCURT
Hala de mentenanță pentru tramvaiele Bozankaya a devenit mai mult decât o investiție tehnică întârziată. Este un dosar administrativ în care Primăria Timișoara a trecut prin DALI aprobat, amplasament corectat, contract de proiectare și execuție, proiect tehnic, autorizație, încetarea primului contract și reluarea licitației pentru execuție. La zi, potrivit capturii SEAP consultate de Ecopolitica, procedura reluată este încă în desfășurare, în etapa de evaluare financiară, fără câștigător afișat public.
Investiția fusese aprobată prin HCL nr. 287 din 27 mai 2025 la valoarea totală de 22.805.324,61 lei cu TVA, respectiv 19.176.311,43 lei fără TVA. Obiectivul se numește „Hală integral închisă pentru mentenanța tramvaielor noi” și privește depoul STPT de pe Bulevardul Dâmbovița nr. 67. Pe hârtie, hala are 860,25 mp, dar rolul ei nu este acela al unei simple magazii industriale. Documentele Primăriei o leagă de mentenanța tramvaielor Bozankaya și de strungul special pentru rectificarea bandajelor roților, utilaj care are nevoie de condiții stricte de temperatură, umiditate și praf.
Contractul nr. 94 din 30 august 2024 fusese semnat între Municipiul Timișoara și AUDIOTECH MULTIMEDIA GROUP S.R.L., firmă din București. Contractul era de proiectare și execuție și avea valoarea de 19.479.700 lei fără TVA, defalcată în 94.500 lei pentru proiectare, 5.800 lei pentru asistență tehnică din partea proiectantului și 19.379.400 lei pentru execuția lucrărilor. Numai că acest contract nu a dus la construirea halei.
Primăria Timișoara a confirmat public, în 16 decembrie 2025, că inițial achiziționase proiectarea tehnică și execuția într-un singur contract, dar că, „în baza soluției finale și a proiectului tehnic aprobat”, valoarea estimată a lucrărilor a fost majorată, iar contractul cu constructorul anterior a fost încetat de comun acord. Cu alte cuvinte, primul contract a produs proiectarea, nu hala. Execuția a fost scoasă din nou la licitație.
Această reluare este piesa care schimbă greutatea dosarului. Nu mai discutăm doar despre un contract interesant cu Audiotech, ci despre o investiție ruptă procedural în două: prima etapă a dus la proiectare, iar construirea efectivă a halei a fost reluată printr-o nouă procedură. Primăria a anunțat că noua licitație pentru construirea halei a atras patru asocieri de firme: JEROM BUSINESS DEVELOPMENT S.R.L. cu LONDON GATES & RAILINGS LTD, IMO PLUS DEVELOPER S.R.L. cu MONTIFISH, ZARON S.R.L. cu EN ELECTRIC PROIECT OFFICE și BELCONS CIVIL ENGINEERING S.R.L. cu JDA CONSULT.
Situația la zi din SEAP, potrivit capturii consultate de Ecopolitica, arată însă că procedura nu este atribuită. Denumirea procedurii este „Lucrări pentru obiectivul de investiții Hala integral închisă pentru mentenanță tramvaie noi”, anunț de participare simplificat nr. SCN1170042 din 12.11.2025, cu valoare estimată de 13.748.036,66 lei. Procedura apare „în desfășurare”, cu depunerea ofertelor închisă la 15.12.2025, evaluarea calificării și tehnică finalizată la 07.05.2026 și evaluarea financiară în derulare, cu termen-limită 08.06.2026. Rubricile pentru deliberare, selecție câștigător și atribuire nu indică încă un câștigător.
Asta înseamnă că, după ani de documentații și proceduri, Timișoara nu are încă afișat public constructorul halei. Tramvaiele Bozankaya au fost contractate în 2019. DALI-ul halei a fost aprobat în 2022. În 2023, STPT a semnalat că amplasamentul prevăzut în DALI nu îndeplinea condițiile de exploatare și că realizarea halei acolo ar fi dus la dezafectarea liniei de întoarcere din bucla depoului. În 2024, Primăria a semnat contractul cu Audiotech. În 2025, Consiliul Local a aprobat proiectul tehnic și indicatorii, iar autorizația de construire a fost emisă la 30 iunie. Apoi, execuția a fost reluată la licitație.
Pe lângă cronologie, dosarul ridică și întrebări despre bani. Contractul cu Audiotech indica 19.479.700 lei fără TVA, în timp ce HCL-ul aproba valoarea totală fără TVA a investiției la 19.176.311,43 lei. Diferența este de 303.388,57 lei fără TVA și trebuie explicată oficial. Noua licitație pentru execuție apare în SEAP la valoarea estimată de 13.748.036,66 lei, după ce Primăria a comunicat că valoarea lucrărilor a fost majorată în baza soluției finale și a proiectului tehnic aprobat.
Subcontractarea este alt punct sensibil. În anexa contractului nr. 94/30.08.2024 apărea URBAN PROFILE GRELE S.R.L. ca subcontractant pentru partea de cale de rulare, platformă a liniei de contact, legătură cu triajul de garare și montare a rețelei de contact. Valoarea subcontractării era de 7.756.000 lei, adică 40% din valoarea contractului fără TVA. Asta arată că miza proiectului nu era ridicarea unei simple hale, ci integrarea construcției în infrastructura tehnologică a depoului STPT.
Și suprafețele cer clarificări. Autorizația publică și HCL-ul vorbesc despre 860,25 mp. Anexa autorizației indică o construcție propusă de 834,30 mp, suprafață utilă de 796,01 mp și total rezultat de 11.080,30 mp. Raportul de specialitate menționează „suprafața construită propusă” de 11.050,25 mp și „suprafața desfășurată propusă” de 12.554,25 mp. Probabil, unele cifre se referă la hala propriu-zisă, iar altele la totalul construit pe amplasament. Problema este că documentele nu explică limpede diferențele.
În centrul tehnic al întregii povești rămâne strungul de rectificat profil bandaj. Documentele Primăriei spun că utilajul a fost livrat împreună cu tramvaiele Bozankaya și că producătorul a impus condiții stricte de temperatură, umiditate și praf, cu temperatură minimă de +5°C, în afara cărora furnizorul nu acordă garanție. Raportul Primăriei îl numește „un utilaj absolut indispensabil asigurării circulației neîntrerupte a tramvaielor”.
Fotografia transmisă redacției, cu un echipament masiv acoperit cu folie în curtea STPT, concentrează miza cazului. Ecopolitica va solicita Primăriei și STPT să confirme dacă echipamentul este strungul de rectificat bandaj, când a fost livrat, în ce condiții a fost depozitat și dacă garanția a fost afectată. Dacă se confirmă, imaginea spune mai mult decât orice comunicat: tramvaiele au venit, utilajul critic a venit, proiectarea s-a făcut, licitația de execuție s-a reluat, dar hala încă nu există.
Investiția în hală poate fi necesară. Documentele chiar arată că tramvaiele noi au nevoie de infrastructură specializată. Dar o investiție necesară nu devine automat o investiție bine pregătită. În cazul halei de pe Dâmbovița 67, Primăria Timișoara are de explicat de ce DALI-ul a trebuit corectat, de ce primul contract s-a oprit după proiectare, de ce execuția a fost reluată, de ce valorile și suprafețele apar diferit în documente și de ce, la zi, SEAP nu afișează încă un constructor atribuit public.
Strungul nu este problema. Hala întârziată este problema. Iar faptul că procedura reluată se află încă în evaluare financiară arată că dosarul nu ține doar de trecut. Ține și de prezentul unei administrații care a cumpărat tramvaiele, a primit utilajul, a plătit proiectarea și încă trebuie să demonstreze că poate construi infrastructura fără de care modernizarea rămâne, în depou, acoperită cu folie.

INVESTIGAȚIA ECOPOLITICA
Tramvaiele noi au venit. Hala pentru întreținerea lor vine după ele. Dacă și când?
Timișoara a cumpărat tramvaie noi, le-a introdus în marea poveste administrativă a modernizării transportului public, le-a legat de bani europeni, de PNRR, de reducerea emisiilor și de promisiunea unei mobilități urbane mai civilizate. Numai că, în spatele acestei imagini curate, cu tramvaie Bozankaya aliniate frumos în fotografii de prezentare, documentele Primăriei Timișoara spun o poveste cel puțin incomodă. Infrastructura critică pentru întreținerea lor vine după ele, printr-o hală nouă, construită din bugetul local, evaluată la peste 22,8 milioane lei cu TVA.
Obiectivul se numește sec, tehnic și birocratic: „Hală integral închisă pentru mentenanța tramvaielor noi”. Prin HCL nr. 287 din 27 mai 2025, Consiliul Local Timișoara a aprobat documentația tehnico-economică, faza Proiect Tehnic, și indicatorii tehnico-economici aferenți investiției. Hotărârea a trecut cu 22 de voturi pentru și o abținere, iar în articolul 1 se precizează că documentația a fost elaborată de AUDIOTECH MULTIMEDIA GROUP SRL, în baza contractului de achiziție publică lucrări – proiectare și execuție nr. 94 din 30 august 2024.
Miza oficială este legată direct de cele 40 de tramvaie noi. În referatul de aprobare al proiectului de hotărâre, document asumat în circuitul Primăriei Timișoara de Direcția Generală de Investiții și Mentenanță, apare următoarea formulare: „În decembrie 2024 a fost finalizată implementarea proiectului de investiții «Înnoirea flotei de tramvaie», prin care s-a urmărit reducerea cheltuielilor de exploatare, întreținere și reparare, creșterea vitezei medii de circulație, reducându-se astfel consumul de energie, durată și costul transportului de călători.” Cu alte cuvinte, administrația locală prezintă finalizarea proiectului de înnoire a flotei ca pe o etapă deja închisă la sfârșitul anului 2024. Hala de mentenanță, însă, intră în aprobarea proiectului tehnic abia în mai 2025.
Același referat de aprobare fixează și numărul tramvaielor, contractul și sursa de finanțare. Documentul spune explicit: „În cadrul acestui proiect au fost achiziționate 40 de tramvaie noi articulate cu podea coborâtă, în baza contractului de furnizare nr. 103/26.07.2019 încheiat cu Bozankaya Otomotiv Mak. IML.ITH.VE IHR A.S.” Tot acolo, Primăria notează că finanțarea a venit prin POR 2014–2020, Axa prioritară 4, prioritatea de investiții 4e, dar și prin PNRR 2020–2026, pentru proiectul „Achiziția de vehicule nepoluante necesare îmbunătățirii transportului public de călători în zona Timișoara – Runda 2”, în care componenta 1 presupune finanțarea unui număr de 17 tramvaie din cele 40.
Aici începe partea interesantă. Administrația Fritz nu discută despre o hală de depozitare, despre un garaj ceva mai scump sau despre o construcție administrativă de confort. Documentele Primăriei leagă direct investiția de mentenanța tramvaielor și, mai precis, de un utilaj livrat împreună cu acestea. Referatul de aprobare notează că „Furnizorul BOZANKAYA a livrat, împreună cu tramvaiele noi şi un strung de rectificat profil bandaj necesar pentru mentenanţa tramvaielor.” Apoi vine fraza care transformă hala dintr-o simplă construcție într-o piesă critică a întregului sistem: „Producătorul strungului de rectificat profil bandaj, furnizat împreună cu tramvaiele noi, a impus condiţii stricte de temperatură (+5°C), umiditate şi praf, necesare pentru buna funcţionare a utilajului, în afara cărora furnizorul strungului nu acordă garanţie”.
Această formulare merită citită fără grabă. Tramvaiele au fost cumpărate printr-un contract din 26 iulie 2019. Proiectul de înnoire a flotei este prezentat ca finalizat în decembrie 2024. Dar utilajul necesar mentenanței lor, strungul de rectificat profil bandaj, are nevoie de o hală care să-i asigure temperatură minimă de +5°C, protecție față de umiditate și praf, precum și condiții de funcționare care țin inclusiv de garanție. Altfel spus, nu discutăm despre un accesoriu opțional. Discutăm despre infrastructura fără de care întreținerea roților tramvaielor noi devine vulnerabilă tehnic, contractual și financiar.
Raportul de specialitate merge chiar mai departe și descrie obiectivul ca fiind legat de „asigurarea circulației neîntrerupte a tramvaielor”. Documentul întocmit de Direcția Generală de Investiții și Mentenanță consemnează: „Menționăm că «Hala integral închisă pentru mentenanța tramvaielor noi» reprezintă un obiectiv deosebit de important pentru Municipiul Timișoara având în vedere faptul că în incinta halei se va monta un utilaj absolut indispensabil asigurării circulației neîntrerupte a tramvaielor și anume strungul de rectificat profil bandaje roți”. Aceasta nu mai este o justificare vagă. Este o recunoaștere administrativă limpede. Hala este construită pentru un utilaj considerat „absolut indispensabil”.
Dar dacă strungul era indispensabil pentru circulația neîntreruptă a tramvaielor, iar condițiile de funcționare erau cunoscute, de ce hala care trebuie să-l adăpostească vine atât de târziu în raport cu achiziția flotei? Contractul tramvaielor este din 2019. Documentația DALI pentru hală fusese aprobată în 2022. Proiectul de înnoire a flotei este declarat finalizat în decembrie 2024. HCL-ul pentru aprobarea proiectului tehnic al halei apare în mai 2025, iar autorizația de construire este emisă la 30 iunie 2025. Tramvaiele sunt deja parte din realitatea transportului public. Casa tehnică a strungului vine după ele.
Valoarea investiției nu este minoră. Anexa la HCL nr. 287/2025 aprobă pentru obiectivul „Hală integral închisă pentru mentenanța tramvaielor noi” o valoare totală de investiție de 22.805.324,61 lei cu TVA, respectiv 19.176.311,43 lei fără TVA. Din această sumă, construcții-montaj înseamnă 12.949.634,15 lei cu TVA, respectiv 12.707.009,66 lei fără TVA. Sursa de finanțare indicată este bugetul local. Durata estimată de execuție a lucrărilor este de 10 luni.
Dimensiunile aprobate nu descriu o megastructură, ci o hală tehnică lungă și îngustă, adaptată fluxului de tramvaie: 87,50 metri pe 9,80 metri, suprafață hală de 860,25 metri pătrați, regim de înălțime parter și înălțime maximă de 9,95 metri. Raportat strict la suprafața halei, valoarea totală aprobată înseamnă aproximativ 26.510 lei pe metru pătrat cu TVA. Este o cifră care trebuie tratată cu prudență, fiindcă proiectul nu include doar pereți și acoperiș, ci și fundații, groapă tehnică, canivou, instalații, rețea catenară, racorduri la calea de rulare, condiții speciale pentru strung și elemente de siguranță. Dar exact pentru că suma este mare și proiectul este tehnic, administrația are obligația să explice foarte clar ce cumpără orașul cu acești bani.
Mai există un detaliu esențial. Hala nu este finanțată din același ambalaj triumfal al achiziției de tramvaie, ci din bugetul local. În anexa indicatorilor tehnico-economici, sursa de finanțare este trecută simplu „Buget local”. Prin urmare, după ce orașul a cumpărat tramvaie cu bani europeni și PNRR, infrastructura tehnică necesară pentru întreținerea lor este împinsă în cheltuiala locală. Nu este neapărat greșit, dar este important pentru public. Costul real al modernizării flotei nu se oprește la achiziția tramvaielor. Continuă cu hale, strunguri, căi de rulare, rețele de contact, fundații, autorizații și contracte de execuție.
Raportul de specialitate invocă și obligația de menținere a investiției finanțate din fonduri europene. Formularea este relevantă: „În condițiile în care toate cele 40 de tramvaie Bozankaya au fost finanțate din fonduri nerambursabile, în conformitate cu Anexa 1 – Condiții specifice la contractele de finanțare, Municipiul Timișoara, în calitate de beneficiar al finanțării, are obligația «de a menține investiția realizată din contribuția din fonduri europene structurale şi de investiţii (FESI) pe o perioadă de trei/cinci ani (după caz) de la efectuarea plății finale sau în termenul prevăzut de normele privind ajutorul de stat.»” Din această perspectivă, hala devine nu doar o investiție de mentenanță, ci și o piesă prin care municipalitatea încearcă să-și protejeze obligațiile asumate prin finanțarea europeană.
Primăria poate argumenta că hala este necesară. Documentele chiar îi dau argumente clare – strungul are condiții de garanție, tramvaiele trebuie întreținute, investiția europeană trebuie menținută, circulația trebuie asigurată. Dar aceeași documentație ridică o problemă administrativă simplă și incomodă. Mai exact, cum a ajuns Timișoara să finalizeze proiectul de înnoire a flotei în decembrie 2024, iar infrastructura critică pentru mentenanța acelei flote să fie încă în faza de aprobare, autorizare și execuție în 2025.
În limbajul Primăriei Timișoara, hala este „integral închisă pentru mentenanța tramvaielor noi”. În limbajul mai direct al contribuabilului, ea este casa de 22,8 milioane lei a unui strung fără de care tramvaiele noi nu pot fi întreținute cum trebuie. Iar dacă strungul este, după cum spune chiar raportul Primăriei, „absolut indispensabil”, atunci întrebarea nu este dacă hala trebuia făcută, ci de ce infrastructura indispensabilă vine după inaugurarea logicii care avea nevoie de ea.
De la DALI la Proiect Tehnic…amplasamentul inițial nu mai era bun
Prima problemă administrativă serioasă apare înainte ca hala de mentenanță să devină proiect tehnic, autorizație de construire și contract de execuție. Apare în zona aceea aparent cenușie, dar decisivă, în care o investiție publică este desenată, justificată și așezată pe teren. În cazul halei pentru tramvaiele noi, documentele Primăriei Timișoara arată că soluția inițială aprobată la faza DALI nu a rămas în picioare până la faza Proiect Tehnic. Mai direct spus, amplasamentul gândit inițial nu mai era bun pentru exploatarea reală din depoul STPT.
Prin Hotărârea Consiliului Local nr. 407 din 2 august 2022, Consiliul Local Timișoara aprobase obiectivul de investiții „Hală integral închisă pentru mentenanța tramvaielor noi”. Raportul de specialitate întocmit ulterior de Direcția Generală de Investiții și Mentenanță precizează că, la acea etapă, fusese aprobată documentația tehnico-economică și indicatorii tehnico-economici faza DALI, documentație elaborată de proiectantul „Professional Engineering Consulting” SRL, în baza contractului de proiectare nr. 7 din 18 ianuarie 2022. Aceasta este prima versiune tehnică serioasă a investiției, faza în care administrația ar fi trebuit să știe nu doar ce vrea să construiască, ci și unde, cum și cu ce efecte asupra funcționării depoului.
În logica investițiilor publice, DALI-ul nu este o schiță de șervețel, nici o intenție vagă trecută prin consiliu local ca să sune bine în comunicate. DALI înseamnă Documentație de Avizare a Lucrărilor de Intervenții, iar rolul său este să fundamenteze o investiție înainte ca aceasta să intre în etapele următoare de proiectare. Tocmai de aceea, ceea ce apare ulterior în documentele Primăriei Timișoara este relevant. Anume, după aprobarea DALI, operatorul de transport public vine și arată că amplasamentul prevăzut nu funcționează operațional.
Momentul-cheie este 21 iulie 2023. În raportul de specialitate al Primăriei este invocată adresa nr. 15786/21.07.2023 a Societății de Transport Public Timișoara. Documentul consemnează astfel intervenția STPT: „Având în vedere adresa nr. 15786/21.07.2023 a Societății de Transport Public Timișoara, prin care aceasta informează Primăria Municipiului Timișoara asupra faptului că pentru manipularea noilor tramvaie, în bune condiții și fără incidente, societatea a executat lucrări de reabilitare la linia cale, astfel încât întoarcerea în bucla din interiorul depoului să se poată realiza și cu tramvaiele noi. Totodată, sesizează asupra faptului că locația prevăzută în DALI nu îndeplinește condițiile de exploatare, iar prin execuția obiectivului pe amplasamentul prevăzut, linia de întoarcere în bucla din depou ar trebui dezafectată, atașând la solicitare o propunere de relocare a halei lângă liniile de garare tramvaie”.

Această frază este nucleul acestui segment. STPT spune, în esență, că amplasamentul prevăzut în DALI nu îndeplinea condițiile de exploatare. Mai mult, dacă hala ar fi fost construită acolo unde fusese gândită inițial, linia de întoarcere din bucla depoului ar fi trebuit dezafectată. Adică o investiție făcută pentru mentenanța tramvaielor noi risca să afecteze chiar logica de mișcare a tramvaielor în interiorul depoului. O hală construită pentru ca sistemul să funcționeze ar fi putut strica o parte din sistem. Nu o spune presa, ci chiar raportul de specialitate al Primăriei, citând adresa STPT.
Primăria notează apoi că, în aceste condiții, proiectul tehnic a fost adaptat observațiilor venite de la operatorul de transport. Formularea din raport este următoarea: „În aceste condiții, la elaborarea documentației tehnico-economice faza Proiect Tehnic s-a ținut cont de cele solicitate de S.T.P.T., astfel că noul amplasament al halei a fost cel propus de acesta, lângă liniile de garare a tramvaielor”. Cu alte cuvinte, proiectul tehnic nu continuă pur și simplu DALI-ul aprobat în 2022, ci îl corectează într-un punct fundamental, care este poziția halei în depou.
Întrebările legitime curg. Dacă DALI-ul este faza care fundamentează investiția, iar după aceea operatorul de transport spune că amplasamentul nu funcționează operațional, cine a verificat soluția inițială? Ce a plătit orașul pentru documentația inițială? Cine a analizat impactul amplasamentului asupra buclei de întoarcere din depou? De ce a fost nevoie ca STPT să atragă atenția, în iulie 2023, că locația prevăzută în DALI nu îndeplinește condițiile de exploatare? Și, poate cel mai important, de ce o problemă atât de concretă, fizică și operațională, legată de circulația tramvaielor în depou, nu a fost tranșată încă din faza documentației aprobate în 2022?
Nu discutăm aici despre o diferență de gust arhitectural, despre culoarea panourilor de fațadă sau despre o optimizare minoră apărută firesc între două faze de proiectare. Discutăm despre amplasamentul obiectivului. Iar amplasamentul, într-un depou de tramvaie, nu este un detaliu secundar. O hală de mentenanță nu poate fi pusă oriunde există o bucată liberă de teren. Ea trebuie să primească tramvaiul, să permită intrarea și ieșirea lui, să nu blocheze fluxul tehnologic, să se lege de liniile de garare, să nu distrugă bucla de întoarcere și să nu transforme mentenanța într-o problemă de manevră zilnică.
Planșele tehnice publicate ulterior confirmă exact această dimensiune funcțională a proiectului. Planul de situație atașat autorizației arată hala amplasată longitudinal pe zona de infrastructură de tramvai, prinsă în circuitul liniilor existente și racordată la zona de garare. Nu este o construcție independentă, plantată într-un colț de curte, ci o piesă introdusă direct în mecanica depoului STPT. Tocmai de aceea observația STPT din 2023 cântărește greu, căci operatorul nu semnala o preferință, ci o problemă de exploatare.
Schimbarea amplasamentului a atras după sine și alte modificări tehnice. Raportul de specialitate arată că, suplimentar față de DALI, în cadrul proiectului tehnic au fost cuprinse mai multe lucrări și adaptări. Documentul enumeră lărgirea halei cu 2 metri, realizarea unui canal de lucru cu două buzunare și adâncime de 1,90 metri, coborârea cotei de fundare a stâlpilor halei la minus 4,20 metri conform noului studiu geotehnic realizat ca urmare a modificării locației, redimensionarea fundațiilor stâlpilor ca rezultat al lărgirii halei, realizarea unei rețele catenare mobile în interiorul halei, prevederea de luminatoare, completarea platformelor din beton pentru accesul autospecialelor, dotarea cu trape automate și ecran de limitare a propagării fumului, termoizolarea acoperișului, sistem de detecție și semnalizare incendiu, două uși de evacuare și asigurarea legăturii căii de rulare din hală cu triajul de garare al tramvaielor.
Din nou, nu toate aceste modificări sunt suspecte în sine. Unele pot fi perfect justificate tehnic. O hală de mentenanță pentru tramvaie noi, cu strung, canivou, cale de rulare, instalații și cerințe de siguranță, nu este o construcție banală. Dar lista arată că între DALI și Proiectul Tehnic proiectul s-a schimbat consistent. Nu doar s-a desenat mai detaliat. A fost mutat, lărgit, adâncit, conectat altfel și extins ca funcționalitate. În locul unei hale gândite inițial pentru rectificarea profilului bandajelor roților tramvaielor, proiectul tehnic descrie o hală care va permite numeroase lucrări de întreținere și reparații, nu doar pentru tramvaiele electrice Bozankaya, ci și pentru celelalte tramvaie fără acumulatori din patrimoniul STPT.
Aceasta este a doua schimbare majoră. Nu doar amplasamentul a fost corectat. Funcțiunea halei a fost extinsă. Raportul spune explicit că, „față de unica activitate pentru a cărei desfășurare a fost proiectată hala de mentenanță tramvaie noi, la faza DALI, și anume aceea de rectificat profilul bandajelor roților tramvaielor, la faza de Proiect Tehnic, hala a fost proiectată pentru realizarea a numeroase lucrări de întreținere și reparații și nu doar a tramvaielor electrice Bozankaya, ci și a celorlalte tramvaie fără acumulatori din patrimoniul STPT”. Această frază spune, practic, că obiectivul aprobat inițial într-o anumită logică a devenit, la faza următoare, un obiectiv mai larg, cu utilitate extinsă pentru întreaga flotă de tramvaie a STPT.
Aici Primăria are o explicație posibilă și rezonabilă. Dacă tot se construiește o hală scumpă, ea trebuie folosită cât mai eficient, nu doar pentru o singură operațiune. Raportul chiar folosește formula „pentru a profita la maxim de realizarea acestei investiții”. Însă această explicație nu închide discuția. O deschide. Dacă hala a devenit mai utilă, mai complexă și mai integrată în depou, atunci publicul trebuie să știe ce diferență de cost a produs această extindere față de DALI, ce elemente au fost introduse suplimentar, cine a aprobat modificarea temei și dacă indicatorii inițiali au mai avut vreo relevanță reală după schimbarea amplasamentului și a funcțiunilor.
În mod normal, tocmai comparația dintre DALI și Proiectul Tehnic ar trebui să fie una dintre cele mai transparente părți ale dosarului. Cât costa varianta DALI? Cât costă varianta Proiect Tehnic? Ce s-a schimbat între cele două? Ce modificări au fost generate de observațiile STPT? Ce modificări au fost generate de noul studiu geotehnic? Ce modificări au apărut pentru că hala nu mai deservește doar strungul, ci și alte lucrări de întreținere și reparații? Fără aceste răspunsuri, cetățeanul vede doar rezultatul final, adică o hală de 22,8 milioane lei, aprobată în 2025, după un DALI din 2022 care nu a rămas valabil în punctul său cel mai concret, adică amplasamentul.
Un alt detaliu din raport merită notat. Schimbarea amplasamentului a impus un nou studiu geotehnic, iar noul studiu a dus la coborârea cotei de fundare a stâlpilor halei la minus 4,20 metri. Aceasta nu este o notă decorativă. Fundațiile înseamnă bani, timp, risc tehnic și responsabilitate de proiectare. Dacă noul amplasament a adus alte condiții de fundare, atunci schimbarea nu a fost doar o mutare pe hartă, ci o modificare cu efecte constructive și financiare.
În aceeași logică, legătura cu triajul de garare al tramvaielor devine esențială. Raportul menționează explicit „asigurarea legăturii căii de rulare din hală cu triajul de garare al tramvaielor”, iar contractul de proiectare și execuție arată că 40% din valoarea contractului fără TVA este subcontractată către Urban Profile Grele SRL pentru lucrări care includ montarea infrastructurii de cale de rulare în hală, montarea infrastructurii și suprastructurii de cale de rulare pe zona de legătură cu triajul de garare și montarea rețelei de contact.
Această legătură între observația STPT, schimbarea amplasamentului și lucrările de cale de rulare este importantă. Ea arată că problema nu era una teoretică. Depoul are o geometrie, tramvaiele au trasee interne, bucla de întoarcere are o funcție, liniile de garare trebuie conectate, iar o hală prost pusă poate transforma o investiție utilă într-un obstacol. Tocmai de aceea, întrebarea pe care Primăria trebuie să o lămurească nu este răutăcioasă, ci elementară. A fost DALI-ul incomplet, depășit de intervențiile ulterioare ale STPT sau pur și simplu prost amplasat?
Răspunsul contează și pentru responsabilitate, nu doar pentru istorie administrativă. Dacă DALI-ul a fost corect la momentul aprobării, iar între timp STPT a reabilitat linia de cale și a schimbat condițiile operaționale din depou, atunci Primăria trebuie să explice această succesiune și să arate de ce modificarea era inevitabilă. Dacă, dimpotrivă, amplasamentul din DALI nu fusese suficient verificat din perspectiva exploatării tramvaielor, atunci problema este mai serioasă. Înseamnă că orașul a plătit o documentație care a trebuit corectată tocmai la capitolul esențial pentru funcționarea obiectivului.
În orice variantă, cazul arată o slăbiciune clasică a administrației locale. Proiectele sunt aprobate în trepte, cu formule tehnice și avize, dar explicațiile publice apar abia când documentele sunt puse cap la cap. În 2022, Consiliul Local aprobă DALI-ul. În 2023, STPT semnalează că amplasamentul nu merge. În 2024, Primăria semnează contractul de proiectare și execuție cu Audiotech Multimedia Group S.R.L. În 2025, Consiliul Local aprobă proiectul tehnic și indicatorii, iar autorizația de construire este emisă la 30 iunie. Între timp, investiția nu mai este doar „hala strungului”, ci o hală extinsă ca funcțiune, mutată față de DALI și legată direct de fluxul depoului.
Problema nu este că proiectele tehnice se modifică. În investițiile reale, mai ales în infrastructură, modificările pot fi necesare și legitime. Administrația trebuie să explice ce s-a schimbat, de ce s-a schimbat, cât costă schimbarea și cine a validat soluția inițială. În cazul halei de mentenanță pentru tramvaiele noi, documentele arată că soluția inițială nu a supraviețuit întâlnirii cu realitatea operațională a STPT. Iar când un DALI aprobat de Consiliul Local ajunge să fie corectat pentru că amplasamentul ar fi afectat bucla de întoarcere din depou, nu mai suntem în zona detaliilor tehnice plictisitoare. Suntem în zona în care administrația trebuie să răspundă simplu cine a pus prima dată hala unde nu trebuia.
Contractul 94/30.08.2024, prin care Audiotech Multimedia Group intră în depoul de tramvaie
Contractul care duce hala de mentenanță a tramvaielor noi din zona documentațiilor administrative în zona banilor, obligațiilor și răspunderilor este contractul nr. 94 din 30 august 2024. Este un contract de achiziție publică lucrări, cu proiectare și execuție, încheiat între Municipiul Timișoara, în calitate de achizitor, și AUDIOTECH MULTIMEDIA GROUP S.R.L., în calitate de executant. În document, Primăria Timișoara apare cu sediul în Bulevardul C.D. Loga nr. 1, telefon 403000, fax 403635, cod fiscal 14756536, reprezentată prin primarul Dominic Fritz și prin directorul Direcției Economice, Steliana Stepan. De cealaltă parte, AUDIOTECH MULTIMEDIA GROUP S.R.L. apare ca societate cu sediul social în municipiul București, Calea Vitan, sector 4, înregistrată la Oficiul Registrului Comerțului cu nr. J40/3673/2005, CUI RO 17860768, reprezentată prin administratorul Bogdan Brăileanu.
Titlul contractului este, în sine, suficient de explicit: „Contract de achiziție publică lucrări, proiectare și execuție «Hală integral închisă pentru mentenanța tramvaielor noi»”. Obiectivul nu este o achiziție de servicii minore, nu este o consultanță separată și nici o simplă comandă de proiectare. Este un contract integrat, care pune în sarcina executantului atât partea de documentații tehnice, cât și execuția propriu-zisă a lucrărilor. În clauza privind obiectul contractului, documentul spune că executantul se obligă să elaboreze documentațiile tehnice pentru obținerea autorizației de construire, să elaboreze Proiectul Tehnic de Execuție, să asigure asistența tehnică de specialitate din partea proiectantului pe durata execuției și să finalizeze lucrările pentru obiectivul de investiție „Hală integral închisă pentru mentenanța tramvaielor noi”.
Aceasta este prima constatare importantă. În 30 august 2024, contractul pentru hala destinată tramvaielor noi era deja semnat. Consiliul Local va aproba documentația tehnico-economică faza Proiect Tehnic și indicatorii tehnico-economici abia prin HCL nr. 287 din 27 mai 2025. În hotărârea adoptată ulterior, Consiliul Local consemnează explicit că documentația tehnico-economică faza Proiect Tehnic este elaborată de AUDIOTECH MULTIMEDIA GROUP SRL, „în baza contractului de achiziție publică lucrări – Proiectare și Execuție, nr. 94/30.08.2024”. Cu alte cuvinte, contractul era documentul-mamă al etapei tehnice și de execuție, iar HCL-ul din mai 2025 vine să aprobe proiectul tehnic și indicatorii aferenți în raport cu un contract semnat cu aproape nouă luni înainte.
Cifrele din contract sunt clare și trebuie puse pe masă fără ocol. Valoarea contractului este de 19.479.700 lei fără TVA. Din această sumă, 94.500 lei fără TVA reprezintă proiectarea, 5.800 lei fără TVA reprezintă asistența tehnică din partea proiectantului, iar 19.379.400 lei fără TVA reprezintă execuția lucrărilor. Din punct de vedere financiar, structura contractului spune aproape tot: proiectarea și asistența tehnică sunt sume marginale în raport cu execuția, iar masa reală a banilor se află în lucrările propriu-zise din depoul STPT.
Raportarea acestor valori la indicatorii aprobați ulterior prin HCL ridică prima întrebare tehnică serioasă. Anexa la HCL nr. 287/2025 aprobă o valoare totală a investiției de 22.805.324,61 lei cu TVA, respectiv 19.176.311,43 lei fără TVA. Contractul nr. 94/30.08.2024 indică însă o valoare de 19.479.700 lei fără TVA. Diferența este de 303.388,57 lei fără TVA între valoarea contractului și valoarea fără TVA aprobată ulterior ca valoare totală a investiției. Nu spunem că această diferență dovedește o neregulă. Pot exista explicații tehnice, ajustări, structură diferită a devizului, cheltuieli eligibile sau neeligibile, corecții ori poziții bugetare tratate separat. Dar exact de aceea explicația trebuie cerută oficial. Pentru public, două documente ale aceleiași investiții, unul contractual și unul de aprobare a indicatorilor, lucrează cu valori apropiate, dar nu identice.
Mai departe, contractul stabilește durata totală a angajamentului la 11 luni. În interiorul acestei durate, trei luni sunt prevăzute pentru elaborarea Proiectului Tehnic, perioadă de timp necesară pentru obținerea avizelor și autorizațiilor, iar opt luni sunt prevăzute pentru execuția lucrărilor, de la data ordinului de începere pentru executarea lucrărilor. Această structură se potrivește cu autorizația de construire publicată ulterior, care indică durata lucrării de opt luni, dar intră în tensiune cu anexa HCL, unde durata estimată de execuție a lucrărilor este de zece luni. Din nou, două luni nu schimbă natura investiției, dar arată că administrația operează cu mai multe repere de calendar, pe care publicul are dreptul să le vadă explicate.
Contractul mai spune ceva important despre documentațiile care au stat la baza semnării. La capitolul „Documentele contractului”, sunt enumerate anexe și documente precum formularele documentului unic de achiziție european, clarificările și răspunsurile de remediere, propunerea tehnică și propunerea financiară depuse în procedura de achiziție, DUAE-ul, graficul de execuție, lista subcontractanților și, foarte important, „caietul de sarcini”. Această enumerare este relevantă pentru că dosarul real al achiziției nu se oprește la contractul semnat. Pentru a înțelege cum a ajuns această firmă să primească lucrarea, trebuie văzut caietul de sarcini, criteriul de atribuire, ofertele, eventualii concurenți, clarificările, subcontractanții, terții susținători și raportul procedurii.
Numele firmei câștigătoare nu poate fi trecut cu vederea. AUDIOTECH MULTIMEDIA GROUP SRL sună mai degrabă a scenă, sunet, LED-wall, echipamente multimedia, evenimente, conferințe și producții tehnice decât a hală industrială, cale de rulare tramvai, rețea catenară, fundații, canivou, strung de rectificat bandaje și infrastructură de depou. Asta nu dovedește nimic în sine. O firmă poate avea coduri CAEN relevante, experiență acumulată, subcontractori specializați, terți susținători sau capacitate tehnică reală într-un domeniu care nu reiese din denumirea comercială. Dar într-un contract de aproape 19,5 milioane lei fără TVA, exact această disonanță între nume și obiectul lucrării obligă la verificarea atentă a experienței, subcontractorilor, terților susținători și dosarului de achiziție.
Altfel spus, nu este un capăt de acuzare că o firmă numită Audiotech construiește o hală pentru tramvaie. Este însă un foarte bun motiv pentru a întreba ce experiență concretă are această firmă în lucrări de infrastructură feroviară urbană, hale tehnice, depouri, cale de rulare sau rețele de contact. Contractul nu vorbește despre montarea unor boxe într-o sală de spectacole, ci despre o infrastructură care va trebui să primească tramvaie, să lucreze cu instalații, fundații speciale, cale de rulare, acces la triaj, rețea catenară și un utilaj prezentat de Primărie drept „absolut indispensabil” pentru circulația neîntreruptă a tramvaielor.
Documentul contractual arată și că AUDIOTECH MULTIMEDIA GROUP SRL nu intră singură în depoul de tramvaie. Anexa de la finalul contractului include lista subcontractanților, iar aici apare URBAN PROFILE GRELE SRL ca subcontractant. Dar acest element va fi tratat separat, pentru că nu este o notă marginală. În anexa contractului, Urban Profile Grele SRL apare cu o pondere de 40% din valoarea contractului fără TVA, adică 7.756.000 lei, pentru lucrări care țin exact de partea tehnologică a proiectului, adică materiale și execuție pentru platforma liniei curente de contact pentru tramvai, montarea infrastructurii de cale de rulare în hală, montarea infrastructurii și suprastructurii de cale de rulare în zona de legătură cu triajul de garare și montarea rețelei de contact.
Acest lucru schimbă lectura contractului. Dacă te uiți doar la numele executantului, vezi Audiotech Multimedia Group. Din anexă rezultă că o parte consistentă din lucrare, aproape jumătate din valoarea fără TVA, este legată de un subcontractant specializat pe zona grea a proiectului, adică exact acolo unde hala încetează să mai fie o cutie industrială și devine infrastructură de depou. Prin urmare, întrebarea nu este doar „cine este Audiotech?”, ci și „cine face efectiv lucrările-cheie?”, „cine răspunde pentru ele?”, „ce experiență are subcontractantul?”, „care este relația contractuală dintre executant și subcontractant?” și „ce a verificat Primăria înainte să accepte această arhitectură contractuală?”.
Mai există o dimensiune care merităanalizată cu claritate. Contractul are o clauză amplă privind obligațiile executantului, inclusiv cele privind proiectarea, obținerea autorizațiilor, asistența tehnică, respectarea prevederilor Legii nr. 10/1995 privind calitatea în construcții, întocmirea documentațiilor pentru fazele determinante, organizarea execuției și predarea documentelor necesare recepției. Sunt obligații standard pentru un contract de asemenea tip, dar tocmai caracterul lor standard nu trebuie să amorțească lectura. Într-o lucrare care intră în infrastructura de transport public, calitatea proiectării, corectitudinea execuției și asumarea răspunderilor nu sunt simple clauze copiate dintr-un model. Sunt elemente care, dacă se rup, se văd în exploatare, în costuri, în întârzieri și în blocaje.
Contractul include și obligațiile achizitorului, adică ale Municipiului Timișoara. Primăria are obligația de a pune la dispoziția executantului amplasamentul, de a asigura căile de acces și racordurile la rețele până la limita amplasamentului, de a pune la dispoziție documentația necesară și de a efectua plățile în condițiile prevăzute. Asta înseamnă că responsabilitatea nu poate fi împinsă exclusiv în curtea firmei. O lucrare publică de asemenea tip este produsul unei relații între achizitor, proiectant, executant, subcontractanți, operatorul de transport și autoritățile care avizează. Dacă amplasamentul a fost schimbat după observația STPT, dacă documentațiile au trecut prin faze succesive, dacă autorizația a fost obținută în 2025, atunci Municipiul Timișoara nu este doar beneficiar pasiv, ci actor central al întregii operațiuni.
Contractul nr. 94/30.08.2024 mai oferă o altă cheie de lectură. El este semnat înainte de aprobarea finală a proiectului tehnic prin HCL nr. 287/2025, dar obiectul său include tocmai elaborarea documentației tehnice pentru obținerea autorizației și a Proiectului Tehnic de Execuție. Asta poate fi perfect compatibil cu un contract de proiectare și execuție, în care proiectantul/executantul elaborează documentația, iar autoritatea aprobă ulterior indicatorii și fazele necesare. Dar, ca metodă, cronologia trebuie fixată fără ceață. Pe 30 august 2024 se semnează contractul cu AUDIOTECH MULTIMEDIA GROUP SRL, pe 26 octombrie 2024 este datată documentația tehnică menționată în autorizația de construire, pe 27 mai 2025 se aprobă prin HCL proiectul tehnic și indicatorii iar pe 30 iunie 2025 se emite autorizația de construire publicată de Primărie.
În acest lanț, contractul este punctul în care povestea devine obligație financiară. Până la el avem DALI, observații STPT, proiectare, justificări și nevoia reală de mentenanță. După el avem bani, termene, responsabilități, subcontractare, garanție de bună execuție și execuție în depou. Iar dacă proiectul este într-adevăr atât de important încât Primăria îl leagă de menținerea circulației neîntrerupte a tramvaielor, atunci contractul trebuie citit cu aceeași seriozitate cu care sunt prezentate tramvaiele noi în comunicate.
AUDIOTECH MULTIMEDIA GROUP S.R.L. a câștigat contractul dar adevăratul semn de întrebare este combinația dintre denumirea neobișnuită pentru un proiect de infrastructură de tramvai, valoarea de aproape 19,5 milioane lei fără TVA, ponderea enormă a execuției în valoarea contractului, subcontractarea de 40% către o altă firmă pentru lucrările tehnologic sensibile și diferența dintre valoarea contractului și valoarea fără TVA aprobată ulterior în indicatorii HCL. Fiecare dintre aceste elemente poate avea explicații. Dar tocmai pentru că pot avea explicații, ele trebuie cerute, puse în tabel, comparate cu documentele din SEAP și explicate public.
Contractul 94 este, așadar, momentul în care Audiotech Multimedia Group intră oficial în depoul de tramvaie al Timișoarei. Nu cu reflectoare, nu cu microfoane, nu cu ecrane LED, ci cu un contract de proiectare și execuție pentru o hală tehnică legată de tramvaiele Bozankaya, de un strung indispensabil și de funcționarea unei infrastructuri de transport public. Numele firmei poate părea ironic, însă contractul nu este. Iar pentru aproape 19,5 milioane lei fără TVA, ironia nu ține loc de verificare.
Subcontractarea de 40% pentru Urban Profile Grele și partea de cale de rulare
Piesa tare din contractul nr. 94 din 30 august 2024 nu este doar numele executantului principal, AUDIOTECH MULTIMEDIA GROUP S.R.L., și nici măcar valoarea totală de 19.479.700 lei fără TVA. Piesa cu adevărat importantă apare în anexa contractului, acolo unde lucrarea începe să se vadă mai puțin ca o hală obișnuită și mai mult ca o extensie tehnologică a depoului STPT. În acea anexă apare URBAN PROFILE GRELE S.R.L., societate indicată ca subcontractant, cu o pondere de 40% din valoarea contractului fără TVA, echivalentul a 7.756.000 lei.
Anexa contractului nu lasă loc pentru o interpretare decorativă a rolului subcontractantului. Activitățile subcontractate vizează exact partea grea, funcțională și tehnologică a investiției, ce constă în procurarea materialelor necesare și execuția platformei liniei curente de contact pentru tramvai, montarea infrastructurii de cale de rulare pentru tramvai în hală, montarea infrastructurii și suprastructurii de cale de rulare pentru tramvai în zona de legătură cu triajul de garare al tramvaielor și montarea rețelei de contact. Cu alte cuvinte, aproape jumătate din valoarea fără TVA a contractului nu ține de simpla ridicare a unei hale, ci de partea tehnologică feroviară internă, care înseamnă cale de rulare, legătură cu triajul și rețea de contact. Acesta este miezul proiectului. Hala nu este doar o cutie încălzită, ci o extensie funcțională a depoului STPT.
Această subcontractare trebuie analizată împreună cu restul documentelor tehnice. Raportul de specialitate al Direcției Generale de Investiții și Mentenanță arată că proiectul tehnic include, suplimentar față de DALI, „asigurarea legăturii căii de rulare din hală cu triajul de garare al tramvaielor”. Același raport menționează realizarea unei rețele catenare mobile în interiorul halei, pentru ca mentenanța să poată fi asigurată și la tramvaiele care nu funcționează cu acumulatori. Așadar, lucrările subcontractate către Urban Profile Grele S.R.L. nu sunt o margine a proiectului, nu sunt o anexă minoră și nu sunt un simplu acces tehnic. Ele privesc exact infrastructura care transformă construcția într-o hală de tramvaie, nu într-un depozit industrial încălzit.
Planul de situație publicat împreună cu autorizația de construire confirmă vizual această logică. Hala este amplasată longitudinal pe zona de infrastructură de tramvai, prinsă în circuitul liniilor existente și legată de zona de garare. Tramvaiul nu intră într-o clădire oarecare, ci într-un spațiu proiectat în continuarea fluxului tehnologic al depoului. Din acest motiv, partea de cale de rulare, legătura cu triajul și rețeaua de contact sunt elemente structurale ale funcționării halei, nu simple dotări opționale.
Executantul principal este Audiotech Multimedia Group S.R.L., firmă al cărei nume trimite, cel puțin la prima vedere, spre zona audio-video, multimedia, evenimente sau tehnică de scenă. Partea tehnologică esențială a contractului, adică exact ceea ce ține de cale de rulare și rețea de contact, este subcontractată în proporție de 40% către Urban Profile Grele S.R.L. Asta nu este, în sine, o problemă legală. Subcontractarea este o practică permisă și uzuală în contractele publice, mai ales atunci când lucrările includ specialități diferite. Dar într-un contract de aproape 19,5 milioane lei fără TVA, ponderea de 40% nu mai este o notă de subsol. Este aproape jumătate din povestea financiară a proiectului.
Prin urmare, cântărește la fel de mult nu doar cine a câștigat contractul, ci și cine execută efectiv lucrările-cheie. Dacă infrastructura de cale de rulare, zona de legătură cu triajul și rețeaua de contact sunt subcontractate, atunci Primăria Timișoara trebuie să explice ce experiență relevantă a prezentat Urban Profile Grele S.R.L., cum a fost evaluată capacitatea acestei firme, ce lucrări similare a executat anterior, dacă au existat terți susținători și care sunt răspunderile concrete asumate de executantul principal față de lucrările subcontractate. Contractul îl are ca semnatar principal pe Audiotech Multimedia Group S.R.L., dar funcționalitatea feroviară internă a halei trece, în proporție consistentă, prin subcontractant.
Această distincție contează pentru că obiectivul nu este o simplă construcție civilă. Raportul Primăriei descrie o hală care trebuie să permită mentenanța tramvaielor noi, să primească un strung de rectificat profil bandaj, să includă un canal de lucru, să asigure legătura cu triajul de garare și să aibă în interior o rețea catenară mobilă de 600 Vcc. Mai mult, documentul explică faptul că hala a fost gândită la faza Proiect Tehnic nu doar pentru tramvaiele electrice Bozankaya, ci și pentru celelalte tramvaie fără acumulatori din patrimoniul STPT. Asta înseamnă că soluția tehnologică trebuie să funcționeze într-un depou viu, cu material rulant diferit, nu într-un desen abstract.
În acest context, subcontractarea de 7.756.000 lei fără TVA devine unul dintre punctele centrale ale investigației. Nu pentru că ar fi automat suspectă, ci pentru că ea indică unde se află partea sensibilă a lucrării. Un perete poate fi refăcut, o fațadă poate fi reparată iar o ușă industrială poate fi înlocuită. Dar o cale de rulare prost montată, o legătură cu triajul prost gândită sau o rețea de contact executată fără precizie pot afecta direct exploatarea tramvaielor în depou. În transportul public, micile improvizații tehnice devin repede mari probleme operaționale.
Mai există un detaliu administrativ care trebuie pus în legătură cu această subcontractare. În capitolul anterior, documentele au arătat că amplasamentul inițial din DALI nu îndeplinea condițiile de exploatare, potrivit adresei STPT nr. 15786 din 21 iulie 2023. STPT avertiza că executarea halei pe amplasamentul prevăzut în DALI ar presupune dezafectarea liniei de întoarcere din bucla depoului și propunea relocarea halei lângă liniile de garare. Tocmai zona aceasta, a legăturii cu liniile de garare și cu fluxul de tramvaie, apare apoi în contract ca parte subcontractată masiv, prin lucrări de cale de rulare și rețea de contact. Nu este o coincidență minoră, ci o continuitate tehnică între observația operatorului și structura contractului.
În termeni simpli, STPT a spus că hala nu poate fi pusă acolo unde o prevedea DALI-ul, pentru că ar afecta exploatarea depoului. Proiectul tehnic a mutat hala lângă liniile de garare. Contractul a inclus lucrări de conectare la triaj și rețea de contact. Iar 40% din valoarea contractului fără TVA a fost trecută către un subcontractant pentru exact această zonă de infrastructură. Din această succesiune se vede că adevărata miză a proiectului nu este volumul halei, ci integrarea ei în organismul depoului. Hala trebuie să primească tramvaiul, să-l lase să fie întreținut și apoi să-l reintroducă în circuit. Dacă această legătură nu funcționează, restul construcției devine o carcasă scumpă.
De aceea, formularea „hală integral închisă” poate induce publicul în eroare prin banalitatea ei. Sună ca o clădire cu pereți și acoperiș. În realitate, documentele descriu un obiectiv tehnologic cu infrastructură de tramvai în interior și în jurul lui. Raportul de specialitate vorbește despre rețea catenară mobilă, canal de lucru, legătură cu triajul, platforme betonate, acces pentru autospeciale, fundații adaptate și condiții pentru un strung indispensabil. Contractul arată că o parte importantă din această zonă tehnologică este subcontractată. Așadar, dacă Primăria vrea să explice investiția onest, trebuie să iasă din formula vagă a „halei” și să spună clar că orașul plătește pentru o infrastructură de mentenanță integrată în depoul STPT.
Subcontractarea ridică și o întrebare de control contractual. Cine verifică efectiv lucrările executate de subcontractant? Cum se face recepția lucrărilor de cale de rulare, a rețelei de contact și a legăturii cu triajul? Cine răspunde dacă apar probleme de exploatare după recepție? Executantul principal rămâne responsabil față de achizitor, dar o lucrare cu pondere subcontractată de 40% cere o supraveghere tehnică foarte clară. Dirigintele de șantier, proiectantul, verificatorii, reprezentanții Primăriei și STPT trebuie să fie identificați, nu invocați generic. Pentru o investiție care intră în infrastructura de transport public, „s-a făcut conform proiectului” nu este suficient ca explicație publică. Publicul trebuie să știe cine a verificat conformitatea și pe ce documente.
Aici intră și problema dosarului SEAP/SICAP. Pentru a înțelege dacă această structură contractuală a fost solidă, trebuie văzut caietul de sarcini, oferta tehnică, oferta financiară, declarațiile privind subcontractanții, eventualele solicitări de clarificări, documentele de experiență similară și raportul procedurii. Dacă Urban Profile Grele S.R.L. a fost declarat subcontractant încă din ofertă, atunci trebuie văzut ce capacitate a adus în procedură. Dacă rolul său este esențial, trebuie verificat dacă evaluarea ofertei a tratat această parte cu aceeași seriozitate cu care Primăria tratează, în documentele sale, necesitatea halei pentru circulația neîntreruptă a tramvaielor.
În lipsa acestor detalii, rămâne imaginea unei investiții în care denumirea contractului spune „hală”, executantul principal se numește Audiotech Multimedia Group, iar aproape jumătate din valoarea fără TVA merge spre o zonă tehnologică executată de Urban Profile Grele S.R.L. Această imagine nu este suficientă pentru un verdict, dar este suficientă pentru întrebări foarte precise. Ce experiență are fiecare firmă în lucrări similare? Cine a proiectat efectiv calea de rulare și rețeaua de contact? Cine a verificat proiectul pe specialități? Cum se împart responsabilitățile între executant și subcontractant? Ce garanții sunt prevăzute pentru lucrările de cale de rulare și rețea de contact? Ce se întâmplă dacă, după recepție, legătura cu triajul creează probleme de exploatare?
Un alt element care trebuie reținut este proporția dintre valoarea subcontractată și restul contractului. Din totalul de 19.479.700 lei fără TVA, Urban Profile Grele S.R.L. apare cu 7.756.000 lei. Rămân, astfel, aproximativ 11,72 milioane lei fără TVA pentru restul contractului, care include proiectarea, asistența tehnică și celelalte lucrări de execuție. Raportat la structura investiției, ponderea subcontractării arată că partea de infrastructură feroviară internă este una dintre cele mai scumpe componente. Nu e un adaos de final, nici o improvizație de șantier. Este una dintre coloanele financiare ale contractului.
Această constatare se leagă direct de valoarea aprobată ulterior prin HCL. Consiliul Local aprobă o investiție totală de 22.805.324,61 lei cu TVA și 19.176.311,43 lei fără TVA, cu C+M de 12.949.634,15 lei cu TVA. În contract, valoarea fără TVA este 19.479.700 lei, iar execuția lucrărilor reprezintă 19.379.400 lei fără TVA. În interiorul acestei execuții, partea subcontractată de 7.756.000 lei este prea mare pentru a fi tratată ca un detaliu administrativ. Ea trebuie explicată în deviz, în grafice, în situațiile de lucrări și în recepție.
Până la clarificările oficiale, concluzia de etapă este prudentă, dar fermă. Subcontractarea către Urban Profile Grele S.R.L. nu dovedește, prin ea însăși, o neregulă. Dovedește însă că proiectul depinde de o componentă tehnologică specializată, aflată în mâna unui subcontractant cu o pondere financiară majoră. Iar dacă hala este justificată prin nevoia de a menține în circulație tramvaiele Bozankaya și de a proteja un strung considerat indispensabil, atunci partea de cale de rulare și rețea de contact nu poate fi tratată ca o anexă. Este exact locul unde investiția se verifică în realitate.
Aici este, de fapt, diferența dintre comunicatul comod și documentul citit atent. Comunicatul vorbește despre o hală pentru tramvaie. Contractul arată o lucrare în care 40% din valoare merge spre infrastructura care permite tramvaiului să intre, să fie întreținut și să iasă din hală. În limbaj administrativ, este subcontractare. În limbajul depoului, este punctul în care construcția ori funcționează, ori devine un spațiu scump cu șine prost legate de restul sistemului.
Consiliul Local a aprobat proiectul tehnic după ce contractul era deja semnat
Cronologia administrativă a halei pentru mentenanța tramvaielor noi are un moment care trebuie semnalat fără stridență, dar și fără cosmetizare. Contractul de proiectare și execuție era deja semnat din 30 august 2024, iar Consiliul Local Timișoara a aprobat documentația tehnico-economică faza Proiect Tehnic și indicatorii tehnico-economici abia prin HCL nr. 287 din 27 mai 2025. Nu este, prin simpla succesiune a datelor, o neregulă automată. În contractele de proiectare și execuție, proiectantul/executantul poate elabora documentațiile tehnice care sunt apoi supuse aprobării potrivit etapelor legale. Dar pentru public, ordinea faptelor trebuie spusă limpede. Întâi s-a semnat contractul nr. 94/30.08.2024 cu AUDIOTECH MULTIMEDIA GROUP S.R.L., apoi hotărârea Consiliului Local care aprobă proiectul tehnic și indicatorii.
HCL nr. 287 din 27 mai 2025 poartă titlul „aprobarea documentației tehnico-economice faza Proiect Tehnic și a indicatorilor tehnico-economici aferenți obiectivului de investiție «Hală integral închisă pentru mentenanța tramvaielor noi»”. În preambul, inițatorul actului invocă Referatul de aprobare nr. TMI 2025–022370 din 27 mai 2025 al primarului Dominic Fritz, Raportul de specialitate nr. TMI 2025–022385 din aceeași zi al Direcției Generale de Investiții și Mentenanță, avizul Direcției Economice, avizul Serviciului Juridic din 27 mai 2025, Avizul Comisiei Tehnico-Economice nr. TMI2025–021244 din 20 mai 2025 și HCL nr. 407 din 2 august 2022, actul prin care fusese aprobat anterior obiectivul de investiții la faza DALI.
Articolul 1 al hotărârii este fraza care fixează rolul firmei Audiotech în etapa de proiect tehnic. Textul spune: „Se aprobă documentaţia tehnico-economică faza Proiect Tehnic elaborată de AUDIOTECH MULTIMEDIA GROUP S.R.L., în baza contractului de achiziție publică lucrări – Proiectare și Execuție, nr. 94/30.08.2024, aferentă obiectivului de investiție «Hală integral închisă pentru mentenanța tramvaielor noi» precum și indicatorii tehnico-economici prevăzuți în Anexa care face parte integrantă din prezenta hotărâre.” Cu alte cuvinte, Consiliul Local nu aprobă o documentație apărută de niciunde, ci o documentație elaborată de firma contractată cu aproape nouă luni înainte.
Hotărârea a fost adoptată cu 22 de voturi pentru și o abținere. Nu avem, în textul HCL, o explicație tehnică detaliată despre diferența dintre DALI și Proiectul Tehnic, despre schimbarea amplasamentului după observația STPT, despre subcontractarea de 40% sau despre diferențele de durată și suprafață care apar ulterior în documentele proiectului. Avem un act administrativ care trece prin plen și aprobă indicatorii, în formula clasică, ce conține documente de fundamentare, avize, raport de specialitate, articol de aprobare și direcția responsabilă cu ducerea la îndeplinire.
În articolul 2, Consiliul Local încredințează aducerea la îndeplinire a hotărârii Direcției Generale de Investiții și Mentenanță din aparatul de specialitate al primarului Municipiului Timișoara. Aceasta este aceeași structură care a întocmit Raportul de specialitate nr. TMI2025–022385/27.05.2025, documentul în care sunt explicate necesitatea halei, modificarea amplasamentului, extinderea funcțiunilor față de DALI, valoarea investiției și legătura cu obligația de menținere în bună funcționare a tramvaielor finanțate din fonduri nerambursabile.
Aici apare primul punct care trebuie citit atent. Raportul de specialitate arată că proiectul tehnic fusese elaborat de AUDIOTECH MULTIMEDIA GROUP S.R.L. „în baza contractului de achiziție publică lucrări – Proiectare și Execuție, nr. 94/30.08.2024”. Apoi, același raport detaliază faptul că, față de DALI, proiectul tehnic a ținut cont de adresa STPT nr. 15786/21.07.2023, prin care operatorul de transport arăta că amplasamentul prevăzut inițial nu îndeplinea condițiile de exploatare și că executarea halei acolo ar fi dus la dezafectarea liniei de întoarcere din bucla depoului. Practic, Consiliul Local aprobă în 2025 un proiect tehnic rezultat dintr-o succesiune de corecții și extinderi: DALI în 2022, observație STPT în 2023, contract de proiectare și execuție în 2024, proiect tehnic și indicatori în 2025.
Această cronologie nu trebuie umflată artificial, dar nici netezită până dispare. Contractul exista deja din august 2024. HCL-ul din mai 2025 vine să aprobe proiectul tehnic și indicatorii. Nu este neapărat o neregulă, dar pentru public cronologia trebuie spusă exact. Întâi a apărut contractul de proiectare și execuție, apoi HCL-ul de aprobare a proiectului tehnic și a indicatorilor. Mai ales într-un proiect în care valoarea totală aprobată ajunge la 22.805.324,61 lei cu TVA, iar executantul contractat anterior este chiar firma care a elaborat documentația tehnico-economică supusă aprobării.
Indicatorii aprobați prin anexa HCL arată dimensiunea financiară și tehnică a deciziei politice luate de Consiliul Local. Valoarea totală a investiției este de 22.805.324,61 lei cu TVA, respectiv 19.176.311,43 lei fără TVA. Din această sumă, construcții-montaj reprezintă 12.949.634,15 lei cu TVA și 12.707.009,66 lei fără TVA. Sursa de finanțare este bugetul local, iar durata estimată de execuție a lucrărilor este de 10 luni. Hala este descrisă prin dimensiuni de 87,50 metri pe 9,80 metri, suprafață de 860,25 metri pătrați, regim de înălțime parter și înălțime maximă de 9,95 metri.
Prin comparație, contractul nr. 94/30.08.2024 are o valoare de 19.479.700 lei fără TVA, din care 94.500 lei fără TVA pentru proiectare, 5.800 lei fără TVA pentru asistența tehnică din partea proiectantului și 19.379.400 lei fără TVA pentru execuția lucrărilor. Asta produce o diferență care trebuie explicată oficial, din cauză că valoarea contractului fără TVA este mai mare decât valoarea totală fără TVA aprobată ulterior prin HCL, diferența fiind de 303.388,57 lei. Nu rezultă, din simpla comparație, că există o ilegalitate. Pot exista explicații de deviz, ajustări, delimitări între valoarea contractului și valoarea investiției, poziții separate sau corecții tehnice. Dar într-o investiție publică, astfel de diferențe nu trebuie să rămână în zona presupunerilor.
Mai există o diferență de calendar care se adaugă la tabloul administrativ. Anexa HCL vorbește despre o durată estimată de execuție a lucrărilor de 10 luni. Autorizația de construire emisă ulterior indică însă durata de execuție a lucrărilor de 8 luni, calculată de la data începerii efective a lucrărilor. Contractul, la rândul său, prevede o durată totală de 11 luni, structurată în 3 luni pentru elaborarea proiectului tehnic și obținerea avizelor și autorizațiilor, plus 8 luni pentru execuția lucrărilor. Aici, contractul și autorizația par să se întâlnească pe cele 8 luni de execuție, în timp ce HCL-ul aprobă indicatori cu 10 luni durată estimată. Nu este un capăt de acuzare, dar este încă un exemplu de documente care trebuie citite împreună, nu lăsate să vorbească fiecare separat. Analiza lor nu oferă răspunsuri, dar produce suspiciuni rezonabile.
Cronologia autorizării întărește ideea că administrația a mers cu mai multe proceduri aproape în paralel. Autorizația de construire are în PDF traseul intern ACD2025-000595, cu cerere din 26 mai 2025 și mențiunea „completă la 25.06.2025”. A doua zi după cererea de autorizare, pe 27 mai 2025, Consiliul Local aprobă HCL nr. 287 privind proiectul tehnic și indicatorii. Autorizația publică apare apoi ca AC2025-000373 din 30 iunie 2025, pentru „Lucrări de tip a) – Construire hală închisă pentru mentenanța tramvaielor noi”, cu Sc = Sd = 860,25 mp, pe Bulevardul Dâmbovița nr. 67, CF nr. 447772.
Din această succesiune rezultă un lanț administrativ foarte strâns. Contractul se semnează la 30 august 2024, documentația tehnică pentru autorizare este datată 26 octombrie 2024, cererea de autorizare este depusă la 26 mai 2025, HCL-ul se adoptă la 27 mai 2025, dosarul de autorizare devine complet la 25 iunie 2025, iar autorizația este emisă la 30 iunie 2025. În limbaj de administrație, acesta poate fi un parcurs procedural normal pentru un contract de proiectare și execuție. În limbaj de interes public, este o cronologie care trebuie pusă pe masă, pentru că arată cum se suprapun contractul, aprobarea politică a indicatorilor și autorizarea lucrărilor.
HCL nr. 287/2025 este importantă și pentru că transformă modificările tehnice ale proiectului în decizie asumată de Consiliul Local. Raportul de specialitate anexat parcursului administrativ arată că, după DALI, proiectul a fost mutat pe amplasamentul propus de STPT, lângă liniile de garare, și extins față de funcțiunea inițială. Documentul precizează că, la faza DALI, hala era gândită pentru rectificarea profilului bandajelor roților tramvaielor, iar la faza Proiect Tehnic a fost proiectată pentru numeroase lucrări de întreținere și reparații, nu doar pentru tramvaiele electrice Bozankaya, ci și pentru celelalte tramvaie fără acumulatori din patrimoniul STPT.
Asta înseamnă că votul din 27 mai 2025 nu aprobă doar o hală ca formă fizică, ci o versiune reinterpretată și modificată a investiției, cu un alt amplasament decât cel problematic din DALI, funcțiuni extinse, legătură cu triajul de garare, rețea catenară mobilă, canal de lucru, fundații redimensionate și o hală lărgită cu 2 metri. În mod normal, tocmai asemenea modificări ar trebui să fie explicate public pe înțelesul contribuabilului. Nu pentru că sunt automat nereguli, ci pentru că marchează trecerea de la o investiție desenată într-o formă inițială la una reproiectată în funcție de realitatea depoului.
Un alt detaliu relevant este că HCL-ul menționează avizul favorabil al Comisiei Tehnico-Economice nr. TMI2025-021244 din 20 mai 2025. Raportul de specialitate consemnează la rândul său că acest aviz favorabil a fost emis la 20 mai 2025 pentru obiectivul de investiție. Astfel, înainte de votul politic din Consiliul Local, proiectul trecuse prin filtrul Comisiei Tehnico-Economice. Rămâne însă important de văzut ce conține efectiv avizul, ce observații au fost formulate, dacă s-a discutat diferența față de DALI și cum au fost analizate modificările de amplasament și funcțiune.
În forma actuală a documentelor publice, avem mai multe certitudini și câteva întrebări. Cert este că HCL 287/2025 aprobă proiectul tehnic elaborat de Audiotech Multimedia Group S.R.L. Cert este că acest proiect tehnic este legat de contractul nr. 94/30.08.2024. Hotărârea a fost adoptată cu 22 de voturi pentru și o abținere. Valoarea aprobată a investiției depășește 22,8 milioane lei cu TVA, iar finanțarea este din bugetul local. Cert este și că raportul de specialitate explică modificarea amplasamentului și extinderea funcțiunilor față de DALI. Întrebările rămân în zona de clarificare. Mai exact, cum se explică diferența dintre valoarea contractului și valoarea fără TVA aprobată prin HCL, de ce durata apare diferit în HCL și autorizație, ce observații a formulat Comisia Tehnico-Economică și cât a costat, în mod real, trecerea de la soluția DALI la soluția de Proiect Tehnic.
Tocmai aici se vede diferența dintre legalitate formală și transparență substanțială. Un proiect poate avea HCL, avize, raport de specialitate, autorizație și contract. Dar asta nu înseamnă că publicul primește automat o imagine clară. În cazul halei de mentenanță pentru tramvaiele noi, actele există. Problema este că ele trebuie citite în ordine, comparate între ele și explicate în detaliu. Altfel, administrația livrează un dosar în care fiecare document pare corect luat separat, dar împreună ridică întrebări firești despre cronologie, valori, durate și responsabilități.
Așadar, HCL 287/2025 nu este doar un vot tehnic de Consiliu Local. Este punctul în care aleșii locali aprobă, în mod formal, o investiție deja contractată ca proiectare și execuție, modificată față de DALI, justificată prin nevoia de mentenanță a tramvaielor Bozankaya și finanțată din bugetul local. Nu avem nevoie să exagerăm ca să vedem problema. Ajunge să punem datele în ordine. Contractul exista deja din august 2024, HCL-ul vine în mai 2025, autorizația în iunie 2025, iar orașul află din documente că hala tramvaielor noi nu este doar o construcție de 860 mp, ci o piesă întârziată, scumpă și tehnică din infrastructura de care tramvaiele aveau nevoie ca să fie întreținute corect.
22,8 milioane lei pentru 860 mp. Ce intră în preț?
Cifra care sare prima din documente este aceasta: 22.805.324,61 lei cu TVA pentru o hală de 860,25 metri pătrați. Este genul de raport care, pus singur într-un titlu, poate produce imediat indignare, ironii și comparații facile cu hale industriale, depozite sau construcții private ridicate la alte costuri. Dar, în cazul halei pentru mentenanța tramvaielor noi din Timișoara, lucrurile trebuie citite în detaliu. Nu pentru a proteja administrația de întrebări, ci tocmai pentru a pune întrebările corecte. Costul nu poate fi comparat mecanic cu o hală simplă de depozitare. Proiectul include fundații speciale, groapă tehnică pentru strung, canal de lucru, instalații, sistem de încălzire pentru menținerea temperaturii minime, rețea catenară mobilă, racord la calea de rulare, platforme, desfumare și condiții de exploatare industrială. Dar tocmai pentru că investiția nu este banală, devizul trebuie explicat public, nu ascuns în formule tehnice.
Anexa la HCL nr. 287/27.05.2025 fixează indicatorii financiari ai obiectivului „Hală integral închisă pentru mentenanța tramvaielor noi”. Valoarea totală de investiție este de 22.805.324,61 lei cu TVA, respectiv 19.176.311,43 lei fără TVA. Din această sumă, construcții-montaj, categoria C+M, reprezintă 12.949.634,15 lei cu TVA și 12.707.009,66 lei fără TVA. Sursa de finanțare este trecută sec, fără artificii, mai exact banii vin din bugetul local. Durata estimată de execuție a lucrărilor este de 10 luni.
Aceste cifre trebuie puse lângă dimensiunile aprobate. Aceeași anexă vorbește despre o construcție cu dimensiuni de 87,50 metri pe 9,80 metri, suprafață hală de 860,25 metri pătrați, regim de înălțime parter și înălțime maximă de 9,95 metri. Raportat la suprafața halei, valoarea totală aprobată înseamnă aproximativ 26.510 lei pe metru pătrat cu TVA. Dacă ne uităm strict la categoria construcții-montaj, suma ajunge la aproximativ 15.053 lei pe metru pătrat cu TVA. Sunt valori mari, care cer explicație, dar nu pot fi judecate onest fără a vedea ce conține efectiv proiectul.
În raportul de specialitate, Direcția Generală de Investiții și Mentenanță descrie obiectivul ca pe o hală tehnică destinată unui scop foarte precis: mentenanța tramvaielor noi și montarea în interior a strungului de rectificat profil bandaj. Documentul spune că obiectivul principal al proiectului tehnic îl reprezintă construirea unei hale integral închise pentru mentenanța celor 40 de tramvaie noi achiziționate în baza contractului de furnizare nr. 103/26.07.2019. Hala trebuie să asigure condițiile de temperatură, umiditate și praf impuse de producătorul strungului și să aibă dimensiunile necesare pentru reprofilarea, dintr-o singură trecere, a bandajelor de la toate roțile unui tramvai.
Aici apare primul element care scoate proiectul din categoria halelor obișnuite. Raportul precizează că în interiorul halei va fi realizată o groapă de fundare care trebuie dimensionată pentru a susține greutatea de 18 tone a strungului, la care se adaugă o parte din greutatea de 38.800 kilograme a tramvaiului gol. Nu discutăm, așadar, despre o pardoseală simplă turnată peste un teren curățat, ci despre o structură care trebuie să primească un utilaj greu și un vehicul greu, cu condiții tehnice de lucru sub nivelul pardoselii.
Raportul de specialitate detaliază apoi diferențele față de faza DALI. La Proiectul Tehnic, hala a fost lărgită cu 2 metri, a fost introdus un canal de lucru cu două buzunare și adâncime de 1,90 metri, a fost coborâtă cota de fundare a stâlpilor la minus 4,20 metri, conform noului studiu geotehnic realizat după schimbarea amplasamentului, au fost redimensionate fundațiile stâlpilor, a fost prevăzută o rețea catenară mobilă în interior, au fost introduse luminatoare, platforme din beton pentru accesul autospecialelor, trape automate, ecran de limitare a propagării fumului, termoizolare a acoperișului cu polistiren extrudat de 20 de centimetri, sistem de detecție și semnalizare incendiu, două uși de evacuare și legătura căii de rulare din hală cu triajul de garare al tramvaielor.
Această listă este importantă pentru interpretarea prețului. O comparație brutală cu o hală metalică simplă ar fi incorectă. Hala de pe Bulevardul Dâmbovița nr. 67 nu este doar o închidere perimetrală peste un spațiu gol. Este un spațiu tehnologic în care tramvaiul trebuie să intre pe linie, să fie alimentat sau manevrat în condiții specifice, să ajungă la zona strungului, să poată fi lucrat de dedesubt prin canivou, să fie evacuat spre triaj și să funcționeze în condițiile cerute de producătorul utilajului. Dar, tocmai pentru că proiectul are aceste componente, întrebarea despre deviz devine mai legitimă, nu mai puțin legitimă. Publicul trebuie să vadă cât costă fiecare componentă, nu doar suma finală.
Raportul tehnic descrie și soluțiile constructive. La infrastructură, sistemul de fundare al halei se compune din fundații izolate sub stâlpi, iar placa suport a pardoselii are grosimea de 25 de centimetri. Sub nivelul pardoselii se realizează o groapă tehnică în care se amplasează strungul de rectificat profil bandaj, alcătuită din placă radier și pereți din beton armat. Suprastructura este realizată din stâlpi din beton armat, grinzi metalice și planșeu din beton armat cofrat cu planșeu pierdut. Calea de rulare pentru podul rulant reazemă pe consolele din beton prevăzute pe stâlpii prefabricați, iar pentru partea metalică se menționează oțel S235JR sau S35512, la alegerea proiectantului.
La nivel arhitectural, clădirea este descrisă ca parter înalt, cu zonă de mentenanță tramvaie noi de 788,15 metri pătrați și cameră tehnică ECS de 6,64 metri pătrați. Accesul autospecialei pentru intervenții de urgență trebuie asigurat din strada Dâmbovița și din strada Banatul, prin strada Lacului. Se reface platforma betonată carosabilă existentă și se completează pentru a îndeplini condiția de acces cu autospeciala de minimum 4 metri la trei laturi ale construcției. Se amenajează un trotuar de gardă din beton cu aditivi de impermeabilizare, cu lățime de 1 metru și suprafață de 203,52 metri pătrați. Platforma betonată carosabilă care necesită refacere sau reabilitare este de 458,43 metri pătrați, iar platforma betonată nouă pentru completarea căii de acces a autospecialei este de 576,51 metri pătrați.
Aceste detalii contează, fiindcă încep să explice de ce suprafața halei nu este singura unitate relevantă de calcul. În jurul construcției propriu-zise apar platforme, acces pentru autospeciale, rigole, trotuar de gardă, racorduri și legături cu infrastructura existentă. Dar ele nu anulează întrebările de fond. Unde sunt defalcările clare ale acestor costuri în limbaj accesibil publicului? Cât costă efectiv structura? Cât costă canalul tehnic? Cât costă legătura cu triajul? Cât costă rețeaua catenară mobilă? Cât costă instalațiile de încălzire, electrice, sanitare și de desfumare? Cât costă platformele? Fără un deviz explicat, suma de 22,8 milioane lei rămâne o cifră mare protejată de jargon.
Instalațiile adaugă alt strat de complexitate. Raportul prevede o instalație electrică nouă, cu alimentare din hala alăturată, tablou electric general, iluminat normal și iluminat de siguranță, circuite separate pentru iluminat și prize, prize cu contact de protecție, protecție împotriva electrocutării prin legare la priza de pământ naturală în fundația nou executată. Pentru curenți slabi, documentul menționează circuite de internet, cablu UTP cat 6e, rețea de telefonie și conexiune de date prin fibră optică la strung, pentru legătura dintre strung și datacenterul STPT, prin fibră optică și mediaconvertoare la capetele fibrei optice.
Partea sanitară și de canalizare arată că nu este vorba doar despre ape pluviale banale. Apa provenită din scurgeri accidentale din spațiul tehnic aferent strungului de osii montat sub pardoseală trebuie preluată într-o bașă cu pompă submersibilă, evacuată prin conductă PEHD îngropată, trecută printr-un separator de hidrocarburi și apoi evacuată în căminul de canalizare pluvială. Raportul precizează că apele tratate trebuie să îndeplinească normele NTPA-001/97, iar concentrația maximă de hidrocarburi evacuată nu va depăși 5 mg/l. Este încă un detaliu care arată caracterul industrial al obiectivului și nevoia de instalații dedicate.
La instalațiile termice, proiectul prevede surse proprii, cu un sistem de încălzire cu pompă de căldură aer-apă. Sistemul include două pompe de căldură aer-apă cu capacitate de încălzire de 32,0 kW, pompă de circulație pentru aeroterme, tablou de automatizare și aeroterme de perete. Temperatura interioară minimă impusă de producătorul strungului de rectificat profil bandaj trebuie să fie de +5°C. Această temperatură minimă este elementul care leagă direct instalațiile de garanția și funcționarea utilajului. Hala este încălzită nu pentru confort administrativ, ci pentru a ține în viață condițiile tehnice ale unui echipament fără de care mentenanța tramvaielor noi ar deveni problematică.
Și sistemele de siguranță sunt prezente în costul real al proiectului. Hala este prevăzută cu sistem de desfumare, trei trape de desfumare amplasate pe luminatoarele de pe tavan și un ecran de separație a fumului amplasat aproximativ la mijlocul halei, pe direcție transversală. Pe partea de incendiu, raportul menționează dotarea cu trape automate, ecran de limitare a propagării fumului, sistem de detecție și semnalizare în caz de incendiu și două uși de evacuare. Aceste elemente nu sunt opționale într-o clădire industrială care primește vehicule, instalații electrice, echipamente grele și lucrări de mentenanță.
Din contractul nr. 94/30.08.2024 rezultă însă că discuția despre preț trebuie dusă mai departe, în interiorul structurii contractuale. Contractul are o valoare de 19.479.700 lei fără TVA, din care 94.500 lei fără TVA pentru proiectare, 5.800 lei fără TVA pentru asistență tehnică din partea proiectantului și 19.379.400 lei fără TVA pentru execuția lucrărilor. În anexa contractului apare subcontractarea către Urban Profile Grele S.R.L., în valoare de 7.756.000 lei, reprezentând 40% din valoarea contractului fără TVA, pentru lucrări care vizează platforma liniei curente de contact pentru tramvai, infrastructura de cale de rulare în hală, infrastructura și suprastructura de cale de rulare în zona de legătură cu triajul de garare și montarea rețelei de contact.
Aceasta este zona care trebuie scoasă din ceață. Din valoarea contractului, o parte foarte mare merge spre lucrări de cale de rulare și rețea de contact, adică exact acele componente care fac diferența între o hală oarecare și o infrastructură de mentenanță pentru tramvaie. Dacă aproape 7,756 milioane lei fără TVA sunt legate de această zonă, atunci Primăria trebuie să poată arăta public ce lucrări sunt incluse, ce cantități, ce materiale, ce prețuri unitare și ce experiență relevantă au firmele implicate. Nu ajunge să spui „hală”. Trebuie să spui cât costă fiecare organ al halei.
Un red flag financiar apare din comparația dintre contract și HCL. Contractul nr. 94 are valoarea de 19.479.700 lei fără TVA. Anexa HCL aprobă valoarea totală fără TVA a investiției la 19.176.311,43 lei. Diferența este de 303.388,57 lei fără TVA. Nu rezultă automat că există o neregulă, pentru că valoarea contractului și valoarea totală aprobată pot avea explicații diferite în deviz, pot exista ajustări, delimitări sau corecții. Dar diferența există și trebuie explicată în scris. Într-un proiect în care fiecare metru pătrat sare de 26.000 lei cu TVA la valoarea totală, 303.000 lei fără TVA nu sunt o virgulă administrativă de ignorat.
Un alt red flag este raportul dintre valoarea totală și C+M. Valoarea totală cu TVA este de 22,8 milioane lei, iar C+M este de 12,95 milioane lei cu TVA. Diferența dintre total și C+M este de aproximativ 9,86 milioane lei cu TVA. În mod normal, această diferență poate include dotări, utilaje, cheltuieli pentru proiectare, asistență tehnică, organizare de șantier, diverse și neprevăzute, taxe, avize, cheltuieli conexe sau alte capitole ale devizului general. Dar tocmai aici devizul general complet devine indispensabil. Fără el, publicul vede doar două cifre mari și o zonă consistentă între ele, insuficient explicată în documentele sintetice puse la dispoziție.
Mai există și o nuanță care trebuie tratată corect. Autorizația de construire indică lucrări în valoare de 12.707.009,66 lei, adică exact valoarea C+M fără TVA din anexa HCL. Asta arată că valoarea autorizată se referă la lucrările de construire propriu-zise, nu la întreaga valoare a investiției. Prin urmare, când cititorul vede 22,8 milioane lei cu TVA în HCL și 12,7 milioane lei în autorizație, nu trebuie împins spre concluzia facilă că actele se contrazic. Mai corect este să spunem că ele privesc niveluri diferite ale investiției: valoarea totală aprobată prin indicatori, respectiv valoarea lucrărilor autorizate de construire. Dar această distincție ar trebui explicată de administrație, nu reconstruită de cititor din documente separate.
Planșele de arhitectură și fațada publicată arată o hală industrială simplă ca volum, lungă, îngustă, cu funcțiune tehnică și închideri perimetrale. Vizual, nu avem un obiect arhitectural spectaculos. Nu avem o clădire publică reprezentativă, cu finisaje scumpe pentru imagine urbană. Avem o infrastructură de lucru. Tocmai de aceea, discuția despre preț trebuie ținută în zona documentelor, nu a impresiilor. Fațada nu justifică singură costul, după cum nici aspectul de hală simplă nu îl invalidează singur. Justificarea se află în deviz, în structuri, în instalații, în calea de rulare, în rețeaua de contact, în strung, în fundații și în condițiile de exploatare.
Aici este miza capitolului. Dacă Primăria vrea să susțină că investiția este necesară și corect dimensionată, trebuie să arate devizul general complet și defalcarea costurilor pe capitole. Cât reprezintă structura de rezistență? Cât reprezintă groapa tehnică pentru strung? Cât reprezintă canalul de lucru? Cât costă platformele betonate și refacerile de acces? Cât costă rețeaua catenară mobilă? Cât costă legătura cu triajul de garare? Cât costă instalațiile termice, electrice, sanitare, de curenți slabi și de securitate la incendiu? Cât reprezintă lucrările subcontractate și ce cantități concrete acoperă cei 7.756.000 lei fără TVA? Fără aceste răspunsuri, administrația cere încredere pe bază de total, nu pe bază de transparență.
În același timp, articolul trebuie să evite capcana populistă. Nu scriem că „o hală de 860 mp costă enorm” fără să arătăm ce o face diferită. Scriem că o hală de 860,25 mp, cu valoare totală de 22,8 milioane lei, trebuie explicată exemplar tocmai pentru că nu este o hală simplă. Documentele arată o construcție cu fundații speciale, canivou, groapă tehnică, strung de 18 tone, tramvai gol de 38,8 tone, rețea catenară mobilă, racord la triaj, instalații, pompe de căldură, desfumare și platforme. Dar documentele sintetice nu arată, în forma publică analizată, cum se distribuie transparent fiecare leu între aceste componente.
Asta este diferența dintre o investiție necesară și o investiție explicată. Hala poate fi necesară. Documentele spun că strungul este indispensabil, că tramvaiele trebuie întreținute și că finanțarea europeană obligă municipiul să mențină investiția în bună funcționare. Dar necesitatea nu suspendă controlul public. Dimpotrivă, îl face mai important. Cu cât obiectivul este mai tehnic, cu atât administrația trebuie să traducă devizul în termeni clari. Altfel, orice discuție despre cost rămâne captivă între două extreme la fel de comode: „e scump, deci e suspect” și „e tehnic, deci nu întrebați”.
Capitolul financiar al halei de mentenanță trebuie, așadar, citit în cheia corectă. Nu avem doar 860 mp de clădire. Avem o hală tehnologică pentru tramvaie, construită într-un depou existent, legată de calea de rulare, echipată pentru un strung greu și proiectată să asigure condiții de temperatură, umiditate, praf și exploatare industrială. Dar avem și o valoare totală de 22,8 milioane lei cu TVA, o valoare C+M de aproape 13 milioane lei cu TVA, o subcontractare de 7,756 milioane lei fără TVA pentru partea de cale și contact, plus diferențe care cer lămuriri între contract, indicatori și autorizație. Din acest amestec nu iese o concluzie simplă. Iese o obligație simplă pentru Primărie: să arate devizul complet și să explice, pe capitole, de ce casa strungului costă cât costă.
Cine sunt entitățile comerciale din contract? Nume exotice, bani reali și întrebări de verificat
Contractul halei pentru mentenanța tramvaielor noi nu aduce în scenă doar o investiție de 22,8 milioane lei și un utilaj care așteaptă spațiul tehnic în care să funcționeze. Aduce și trei nume comerciale care merită citite separat, cu datele firmei în față. Entitățile sunt AUDIOTECH MULTIMEDIA GROUP S.R.L., executantul principal al contractului de proiectare și execuție; URBAN PROFILE GRELE S.R.L., subcontractantul care apare cu 40% din valoarea contractului fără TVA și Professional Engineering Consulting S.R.L., firma care a elaborat documentația DALI aprobată în 2022, adică faza inițială în care amplasamentul halei a fost ulterior corectat după observațiile STPT.
Numele sună, fiecare în felul lui, ca din trei filme diferite. Audiotech Multimedia Group trimite, prin denumire, mai degrabă spre sunet, scenotehnică, multimedia, echipamente audio-video sau evenimente. Urban Profile Grele are un nume care sugerează lucrări grele, infrastructură și șantier. Professional Engineering Consulting sună generic, aproape perfect pentru o firmă de proiectare și consultanță tehnică. Numai că, într-un contract public, numele nu sunt concluzii. Concluziile se trag din obiectul de activitate, cifră de afaceri, profit, angajați, capital social, administratori, asociați, conexiuni și rolul efectiv al fiecărei firme în investiție.
În cazul AUDIOTECH MULTIMEDIA GROUP S.R.L., raportul Termene.ro generat la 19 mai 2026 indică o firmă activă, plătitoare de TVA, fără datorii ANAF, cu CUI 17867768, capital social de 640.000 lei și obiect de activitate la Ministerul Finanțelor cod 4120, „lucrări de construcții a clădirilor rezidențiale și nerezidențiale”. La RECOM, obiectul de activitate apare ca 4100, „lucrări de construcții ale clădirilor rezidențiale și nerezidențiale”. Sediul social este în București, sector 4, iar domiciliul fiscal ANAF apare la aceeași adresă, dar la un apartament cu alt număr.

Financiar, Audiotech nu este o firmă minusculă. Raportul indică pentru anul 2025 o cifră de afaceri de 55.053.008 lei, profit de 4.623.824 lei și 45 de angajați medii. Firma apare cu o vechime de 20 de ani, iar evoluția financiară arată o creștere semnificativă în ultimii ani, de la 26,3 milioane lei cifră de afaceri în 2022, la 27,64 milioane lei în 2023, 33,34 milioane lei în 2024 și 55,05 milioane lei în 2025. Cu alte cuvinte, în momentul în care analizăm firma, ea are dimensiune economică reală, activitate, angajați și profit.
Structura de proprietate a Audiotech este, la rândul ei, relevantă. Raportul indică trei asociați: Cojanu Ștefan-Aurelian cu 50%, Brăileanu Ana Maria cu 31% și Brăileanu Bogdan cu 19%. La persoane autorizate, administrator apare Cojanu Ștefan-Aurelian, cu mandat limitat, numit la 20 februarie 2025, cu dată de sfârșit a mandatului la 20 februarie 2075. Acest detaliu trebuie pus lângă contractul din 30 august 2024, în care apare Bogdan Brăileanu ca reprezentant al executantului. Nu este o contradicție în sine, pentru că structura de administrare se poate modifica după semnarea contractului. Dar pentru articol merită notat că, potrivit raportului Termene.ro din 19 mai 2026, administratorul curent indicat este Cojanu Ștefan-Aurelian, în timp ce contractul semnat în 2024 îl menționa pe Bogdan Brăileanu ca reprezentant al firmei.
Conexiunile comerciale ale persoanelor din Audiotech merită și ele verificate, fără a transforma simpla asociere în suspiciune. Cojanu Ștefan-Aurelian apare în legătură cu Elstecom Trading S.R.L., Phoenix Occident S.R.L. și Audiotech Systems S.R.L. Brăileanu Ana Maria apare în Riana Broker de Asigurare S.R.L. și Dream Occident S.R.L. Brăileanu Bogdan apare în mai multe firme, între care Braiasig Agent de Asigurări S.R.L., Cibo Logistic S.R.L., Media Web Coffee S.R.L., Dream Occident S.R.L., Phoenix Occident S.R.L., BLS Estate Development S.R.L. și Novatera Development S.R.L. În lista beneficiarilor, raportul îi indică drept beneficiari pe Brăileanu Ana Maria și Cojanu Ștefan-Aurelian.
Aici se află prima nuanță. Numele firmei sună a multimedia, dar obiectul de activitate raportat este construcția de clădiri rezidențiale și nerezidențiale, iar datele financiare indică o firmă activă, cu cifră de afaceri consistentă. Aceasta nu închide însă discuția. Pentru o hală de tramvaie, problema nu este doar dacă firma poate construi clădiri. Problema este dacă are experiență relevantă în infrastructură de depou, cale de rulare, lucrări integrate cu tramvaie, rețea de contact, canivou tehnic și hală specializată pentru utilaj industrial greu. Cifra de afaceri arată capacitate economică generală. Experiența similară trebuie verificată în dosarul achiziției.
A doua entitate este URBAN PROFILE GRELE S.R.L., subcontractantul care apare cu 40% din valoarea contractului fără TVA, adică 7.756.000 lei, pentru lucrările de procurare materiale și execuție platformă linie curentă de contact, montare infrastructură cale de rulare în hală, montare infrastructură și suprastructură cale de rulare în zona de legătură cu triajul de garare și montare rețea de contact. Raportul Termene.ro indică pentru Urban Profile Grele CUI 13642193, firmă activă, plătitoare de TVA, fără datorii ANAF, cu obiect de activitate cod 4211, „lucrări de construcții a drumurilor și autostrăzilor”. Sediul social este în București, sector 4, iar domiciliul fiscal ANAF apare la aceeași adresă, însă la un alt apartament. Capitalul social este de numai 1.900 lei.

Financiar, Urban Profile Grele apare ca o firmă cu activitate semnificativă în zona infrastructurii. Raportul indică pentru 2024 o cifră de afaceri de 25.353.654 lei, profit de 1.165.574 lei și 53 de angajați medii. Firma apare cu o vechime de 25 de ani, iar istoricul cifrei de afaceri arată o evoluție oscilantă, dar consistentă: 19,7 milioane lei în 2020, 15,74 milioane lei în 2021, 25,62 milioane lei în 2022, 63,2 milioane lei în 2023 și 25,35 milioane lei în 2024. Numărul mediu de salariați a fost de 53 în 2024, după 61 în 2023, 37 în 2022 și 28 în 2021.

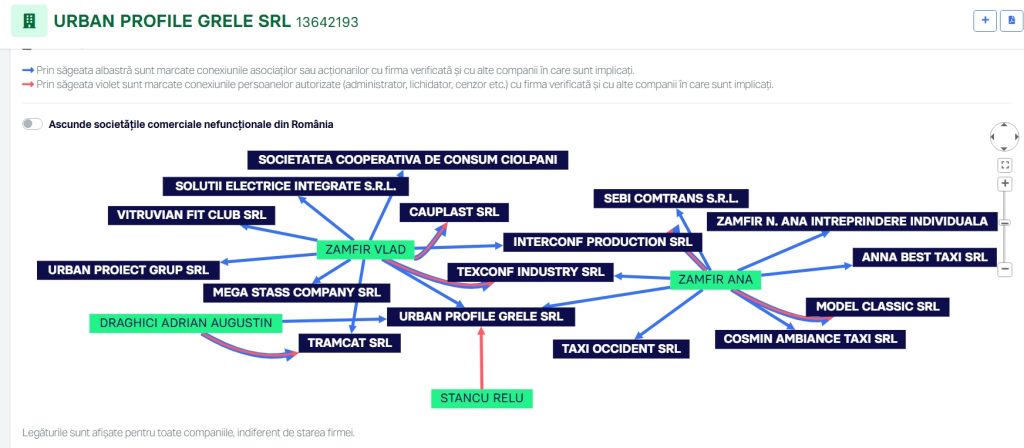

Structura de proprietate a Urban Profile Grele este dominată de Zamfir Vlad, asociat cu 62,1%, urmat de Drăghici Adrian Augustin cu 30% și Zamfir Ana cu 7,9%. Administrator este Stancu Relu, cu mandat limitat, numit la 25 iulie 2014 și cu dată de sfârșit a mandatului la 2 august 2072. În lista beneficiarilor, raportul îi indică drept beneficiari pe Zamfir Vlad și Drăghici Adrian Augustin, nu și pe Zamfir Ana.
Conexiunile comerciale ale asociaților din Urban Profile Grele sunt mai interesante pentru subiect decât par la prima vedere. Drăghici Adrian Augustin apare asociat și administrator la Urban Proiect Grup S.R.L. și asociat și administrator la Tramcat S.R.L. Zamfir Vlad apare, la rândul său, asociat în Urban Proiect Grup S.R.L. și Tramcat S.R.L., dar și în alte societăți precum Texconf Industry S.R.L., Interconf Production S.R.L., Vitruvian Fit Club S.R.L., Soluții Electrice Integrate S.R.L. și Cauplast S.R.L. Prezența numelui Tramcat S.R.L. în conexiunile persoanelor din Urban Profile Grele merită verificată în SEAP și la Registrul Comerțului, pentru că obiectul halei ține tocmai de tramvaie, cale de rulare și rețea de contact. Nu tragem concluzii din denumiri, dar denumirile pot indica direcții bune de verificare.
În cazul Urban Profile Grele, detaliul care atrage atenția nu este existența subcontractării. Dimpotrivă, dacă executantul principal este o firmă cu obiect de activitate pe construcții de clădiri, iar lucrarea include cale de rulare și rețea de contact, este logic să apară un subcontractant specializat pe lucrări grele de infrastructură. Detaliul care contează este ponderea de 40% din valoarea contractului fără TVA. La 7.756.000 lei, subcontractantul nu este un executant marginal, ci una dintre piesele financiare și tehnice centrale ale contractului. De aceea, cei din Primăria Timișoara ar fi trebuit să prezinte consilierilor, înainte de vot, ce experiență specifică a prezentat Urban Profile Grele pentru lucrări de tramvai, nu doar pentru drumuri și autostrăzi.
A treia entitate este Professional Engineering Consulting S.R.L., firma care a elaborat DALI-ul aprobat prin HCL nr. 407/02.08.2022, în baza contractului de proiectare nr. 7/18.01.2022. Raportul de specialitate al Primăriei spune explicit că documentația tehnico-economică și indicatorii faza DALI pentru obiectivul „Hală integral închisă pentru mentenanța tramvaielor noi” au fost elaborate de Professional Engineering Consulting S.R.L. Această firmă nu apare în contractul nr. 94 ca executant al proiectului tehnic, dar apare în istoria proiectului ca proiectant al soluției inițiale, adică faza în care amplasamentul avea să fie ulterior pus sub semnul întrebării de STPT.

Datele Termene.ro pentru Professional Engineering Consulting S.R.L. sunt cele mai sensibile din acest capitol și trebuie tratate exact. Raportul generat la 19 mai 2026 indică firma activă, cu CUI 43772993, înregistrată la Registrul Comerțului sub nr. J40/3050/2021, cu obiect de activitate cod 7112, „activități de inginerie și consultanță tehnică legate de acestea”. Sediul social este în București, strada Dimitrie Zosima, sector 1, iar domiciliul fiscal ANAF apare pe strada Dumitru Zosimma, sector 1. Capitalul social este de 200 lei, iar firma apare înregistrată din 19 februarie 2021.
În profilul companiei, raportul Termene.ro afișează o mențiune care trebuie citată cu maximă prudență: „Pe rolul instanței există o cerere de deschidere a procedurii de insolvență, nesoluționată la acest moment”, cu dosar nr. 47947/3/2025. Tot raportul indică pentru 2024 cifră de afaceri marcată cu liniuță, profit/pierdere de minus 4.605 lei, număr mediu de angajați marcat cu liniuță – ceea ce poate indica zero angajați sau poate altă explicație, vechime de 5 ani, statut „activă”, TVA anulat și fără datorii ANAF.
Aici este cel mai delicat punct al capitolului despre actorii comericiali din contractul pentru noua hală. Faptul că în 2026 apare o cerere de deschidere a procedurii de insolvență nu dovedește că firma nu putea elabora DALI-ul în 2022. Nu spune nimic, singur, despre calitatea documentației de atunci. Dar, jurnalistic, datele contează pentru context, în momentul în care DALI-ul unei investiții importante a fost realizat de o firmă înființată în februarie 2021, cu capital social de 200 lei, iar contractul de proiectare invocat de Primărie este din 18 ianuarie 2022, la mai puțin de un an de la înființarea firmei. Ulterior, potrivit raportului Termene.ro din 2026, firma apare cu TVA anulat și cu o cerere de deschidere a insolvenței nesoluționată. Aceasta nu este o sentință, dar este un motiv serios pentru a între administrația Timișoarei cum a verificat capacitatea tehnică și experiența proiectantului DALI.
Structura firmei Professional Engineering Consulting este simplă: asociat unic și beneficiar apare Dincă Mircea-Valentin, cu 100%, iar aceeași persoană apare și ca administrator, cu mandat nelimitat, numit la 19 februarie 2021. În conexiunile comerciale, Dincă Mircea-Valentin apare în Performance Cleaning S.R.L., Professional Acquisitions Consulting Company S.R.L., IBN Engineering Consulting S.R.L., IBN Capital Engineering S.R.L., Powerstock Trading S.R.L. și Wolt Stock Energy S.R.L. Din nou, simpla existență a conexiunilor nu dovedește nimic negativ. Dar pentru o documentație DALI care a trebuit corectată ulterior la nivelul amplasamentului, profilul firmei și experiența concretă trebuie verificate.
Dacă punem cele trei firme una lângă alta, tabloul devine mai clar. Audiotech este executantul principal, cu obiect de activitate construcții de clădiri, cifră de afaceri de peste 55 milioane lei în 2025, profit de peste 4,6 milioane lei și 45 de angajați. Urban Profile Grele este subcontractantul masiv, cu obiect de activitate lucrări de drumuri și autostrăzi, cifră de afaceri de 25,35 milioane lei în 2024, profit de 1,16 milioane lei și 53 de angajați. Professional Engineering Consulting este proiectantul DALI, cu obiect de activitate inginerie și consultanță tehnică, capital social de 200 lei, înființare în 2021, iar în raportul din 2026 apare cu TVA anulat și cu o cerere de insolvență nesoluționată.
Această comparație scoate la suprafață o întrebare centrală. Ce anume a cumpărat Primăria de la fiecare entitate și cum a verificat potrivirea dintre firmă și lucrare? Audiotech are masă economică și CAEN de construcții, dar numele și profilul public cer verificarea experienței specifice în hale tehnice de tramvai. Urban Profile Grele pare mai apropiată de infrastructură grea, dar trebuie verificat ce experiență are exact în cale de rulare tramvai și rețele de contact, nu doar în drumuri și autostrăzi. Professional Engineering Consulting avea profil de inginerie, dar DALI-ul său a fost urmat de o corecție majoră de amplasament, după ce STPT a avertizat că locația inițială nu îndeplinea condițiile de exploatare.
Acesta este punctul în care „numele exotice” devin mai mult decât ironie. Audiotech Multimedia Group nu este judecată după sonoritatea numelui, ci după rolul într-un contract de aproape 19,5 milioane lei fără TVA. Urban Profile Grele nu este doar un nume de șantier, ci subcontractantul unei părți de 7,756 milioane lei pentru elementele care fac hala funcțională în depou. Professional Engineering Consulting nu este doar un consultant tehnic generic, ci firma care a pus prima soluție pe hârtie, înainte ca operatorul de transport să arate că amplasamentul nu se potrivește. Într-un proiect public, aceste profiluri trebuie citite împreună, fiindcă fiecare spune câte ceva despre felul în care administrația a construit, pe bucăți, infrastructura din spatele tramvaielor Bozankaya.
Primăria Timișoara nu trebuie să explice doar de ce a ales aceste firme conform procedurii. Trebuie să explice de ce aceste firme erau potrivite, tehnic și financiar, pentru exact lucrările pe care le-au primit.
Metoda reluării licitației, o șmecherie administrativă marca USR Timișoara
Cazul halei de mentenanță pentru tramvaiele Bozankaya nu se oprește la contractul cu AUDIOTECH MULTIMEDIA GROUP S.R.L., la subcontractarea de 40% sau la strungul care așteaptă spațiul în care ar trebui să funcționeze. În noiembrie 2025, povestea capătă încă un strat administrativ, când Primăria Timișoara caută din nou constructor pentru aceeași hală. Cu alte cuvinte, după ce contractul de proiectare și execuție fusese atribuit, după ce proiectarea fusese făcută, după ce documentele tehnice au intrat în circuitul de aprobare, administrația ajunge iar în punctul aparent banal, dar devastator prin efecte, mai exact o nouă licitație pentru execuție.
Primăria Timișoara a (re)lansat pe 12 noiembrie 2025, o licitație de 13,7 milioane lei fără TVA, respectiv 16,6 milioane lei cu TVA, echivalentul a aproximativ 3,2 milioane euro, pentru construirea halei de mentenanță din depoul de pe bulevardul Dâmbovița. Informația esențială este alta. Municipalitatea semnase în anul anterior un contract pentru proiectarea și construcția halei, dar AUDIOTECH MULTIMEDIA GROUP S.R.L. a realizat, până la urmă, doar proiectarea.
Aceasta schimbă lectura întregului dosar. Contractul nr. 94/30.08.2024 nu mai trebuie citit doar ca un contract de proiectare și execuție, ci ca un contract care, potrivit informațiilor publicate ulterior, a ajuns să se oprească anticipat după faza de proiectare. În august 2025, a fost agreat un act adițional „de încetare a contractului (…) cu acordul părților”, iar cei de la Audiotech au făcut doar partea de proiectare, pentru care au fost și plătiți.
Aici intră metoda care se repetă în administrația Fritz: licitație, contestații, reevaluări, contract, blocaj sau reducere a contractului la o parte din obiect, apoi reluare. Formal, fiecare pas poate avea explicații juridice. Procedural, poate exista câte un document pentru fiecare mișcare. Dar politic și administrativ, rezultatul este același. Dezvoltarea orașului pierde timp, infrastructura întârzie, iar contribuabilul află că un proiect prezentat ca necesar trebuie împins din nou prin mecanismul achizițiilor publice.

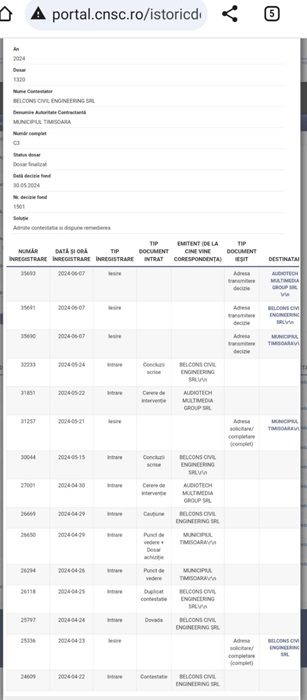

Istoria primei licitații este deja un mic manual de complicații. Procedura lansată în ianuarie 2024 pentru proiectare și execuție a atras trei oferte până la termenul-limită din februarie: AUDIOTECH MULTIMEDIA GROUP S.R.L., BELCONS CIVIL ENGINEERING S.R.L. și NEDEX GRUP S.R.L. Inițial, câștigătoare a fost declarată NEDEX GRUP S.R.L. Celelalte două firme au depus contestații, CNSC a dispus reevaluarea ofertelor, iar în final contractul a fost atribuit Audiotech. Termenul de ducere la îndeplinire era de 12 luni, iar oferta câștigătoare era de 6,9 milioane lei fără TVA, adică 8,2 milioane lei cu TVA, aproximativ 1,6 milioane euro.

În noiembrie 2025, aceeași hală ajunge din nou în licitație, dar numai execuția este estimată la 13,7 milioane lei fără TVA. Diferența de scară este evidentă și trebuie explicată. Prima ofertă câștigătoare pentru proiectare și execuție era prezentată public la 6,9 milioane lei fără TVA, iar noua licitație pentru construire este anunțată la 13,7 milioane lei fără TVA. Nu spunem automat că s-a dublat nejustificat costul, pentru că între timp proiectul tehnic, devizul, soluțiile, amplasamentul, condițiile și componentele tehnice pot modifica substanțial valoarea. Dar tocmai de aceea Primăria trebuie să explice limpede ce s-a schimbat între prima atribuire și reluarea licitației.
Această secvență trebuie pusă lângă HCL nr. 287/2025. Consiliul Local a aprobat, în 27 mai 2025, documentația tehnico-economică faza Proiect Tehnic și indicatorii tehnico-economici aferenți obiectivului, cu valoare totală de 22.805.324,61 lei cu TVA și sursă de finanțare bugetul local. HCL-ul menționează că proiectul tehnic a fost elaborat de AUDIOTECH MULTIMEDIA GROUP S.R.L., în baza contractului nr. 94/30.08.2024. Așadar, Audiotech rămâne firma care apare în documentația tehnică aprobată de Consiliul Local, dar nu mai rămâne, potrivit informațiilor publicate ulterior, constructorul halei.
Aceasta este o piesă foarte importantă pentru articol. În forma inițială, povestea era despre un contract de proiectare și execuție cu Audiotech. După informația din noiembrie 2025, povestea devine mai complicată. Audiotech intră în dosar, face proiectarea, contractul încetează cu acordul părților, iar Primăria scoate din nou la licitație execuția. Cu alte cuvinte, orașul nu are doar o hală întârziată. Are o hală trecută printr-o procedură de achiziție care s-a rupt în două, în care proiectarea a rămas la primul contract, iar execuția s-a mutat într-o nouă licitație.
Pentru administrație, formula poate suna tehnic. Adică s-a făcut proiectarea, se licitează execuția. Pentru cetățean, însă, realitatea este mai simplă și mai dură, căci tramvaiele au venit, strungul a venit, dar hala nu. În acest timp, Primăria a trecut prin DALI, amplasament modificat, contestații, reevaluare, contract, încetare anticipată și reluare a licitației. Dacă aceasta este „metoda”, ea nu mai ține de un accident administrativ izolat. Ține de un stil de guvernare locală în care proiectele se mișcă prin relansări, corecții și reambalări, iar întârzierile sunt tratate ca simple etape de parcurs. Și cu niște costuri ascunse sau la vedere, dar suportate tot de către timișoreni.
Miza tehnică a halei? Aceasta era necesară încă de la contractul prin care Primăria Timișoara a achiziționat primele tramvaie noi Bozankaya prin POR 2014–2020. Producătorul turc trebuia să livreze și echipamente pentru mentenanță, dar beneficiarul, adică Primăria, avea obligația să amenajeze spațiul în care aceste echipamente să fie folosite. Această precizare este devastatoare pentru cronologie, pentru că arată că hala nu a apărut ca o nevoie descoperită târziu, ci ca o obligație logică a achiziției de tramvaie.
Primăria reia o licitație atunci când contractul anterior nu mai poate continua, din motive mai mult sau mai puțin obiective. Problema este că reluarea vine într-un proiect care trebuia să fie pregătit în paralel cu tramvaiele, nu împins ani de zile prin proceduri succesive. Când o investiție critică pentru mentenanță ajunge la a doua căutare de constructor, după ce prima procedură a trecut prin contestații, reevaluare, atribuire și încetare cu acordul părților, administrația nu mai poate vorbi doar despre „pași procedurali”. Trebuie să vorbească despre costul întârzierii.
Iar costul întârzierii nu se măsoară doar în bani. Se măsoară în tramvaie care au nevoie de mentenanță, în utilaje care așteaptă condiții speciale, în bandaje care trebuie rectificate, în garanții care depind de temperatură, umiditate și praf, în depou care lucrează cu improvizații și în credibilitatea unei administrații care a prezentat tramvaiele noi ca modernizare, dar a lăsat atelierul din spate să vină mult prea târziu.
Dovada eșecului: strungul de 3 milioane de euro și hala care încă lipsește
Dacă există o imagine care comprimă toată povestea acestei investiții într-un singur cadru, aceea este fotografia cu strungul abandonat în curte, imagini din 2024 și de acum, din 2026, semn că echipamentul zace abandonat afară. E vorba despre un echipament masiv, acoperit sumar cu folie, lăsat afară, în curtea STPT, în ploaie, soare, praf și contraste de temperatură. Dacă acesta este utilajul despre care documentele Primăriei spun că este indispensabil mentenanței noilor tramvaie, atunci fotografia nu mai este doar o ilustrație. Devine dovada vizuală a unei planificări ratate. Orașul a cumpărat tramvaie noi, a primit utilajul critic fără de care aceste tramvaie nu pot fi întreținute corect, dar hala în care utilajul ar fi trebuit să funcționeze în condiții normale a rămas ani întregi pe traseul birocratic al promisiunilor, documentațiilor și întârzierilor.

Documentele Primăriei Timișoara spun limpede că producătorul strungului de rectificat profil bandaj a impus condiții stricte de temperatură, umiditate și praf, iar temperatura minimă cerută este de +5°C. În afara acestor condiții, furnizorul nu acordă garanție. Tot documentele oficiale spun că hala este necesară tocmai pentru a crea acest mediu controlat și că în interiorul ei trebuie montat „un utilaj absolut indispensabil asigurării circulației neîntrerupte a tramvaielor”, adică strungul pentru rectificarea bandajelor roților. Cu alte cuvinte, Primăria recunoaște singură că nu vorbim despre un utilaj auxiliar, ci despre o piesă centrală a funcționării flotei Bozankaya. Când un asemenea utilaj ajunge să stea afară, acoperit cu folie, problema nu mai este una estetică. Devine una de administrare a banului public și de gestionare a unei investiții tehnice sensibile.
Pe 7 iunie 2024, într-un articol publicat de Renașterea bănățeană (articolul integral aici: Management “de top”: noile tramvaie Bozankaya vor fi retrase din circulație, din lipsă de piese), situația era deja descrisă frontal. Articolul arăta că STPT risca să retragă din circulație noile tramvaie Bozankaya din lipsă de piese și de capacitate de recondiționare a bandajelor, tocmai pentru că strungul special venit „la pachet din Turcia” nu putea fi montat și utilizat fără hala necesară. În același text, se arăta că utilajul „zace abandonat, sub cerul liber” în curtea societății și era prezentat drept „strungul de 3 milioane de euro”, imposibil de pus la lucru în lipsa halei-atelier. Articolul mai amintea că, fără hală, fără strung și fără bandaje recondiționate, tramvaiele Bozankaya riscau să nu mai poată ieși în circulație în condiții normale.
Aici stă, de fapt, miezul scandalului. Nu în faptul că orașul are nevoie de o hală specială pentru tramvaie moderne. Asta poate fi perfect adevărat și chiar este susținut de documentele oficiale. Miezul este că această nevoie era previzibilă de la început. Contractul pentru tramvaie este din 26 iulie 2019. Primele tramvaie au început să ajungă la Timișoara din 2021, iar proiectul de înnoire a flotei este prezentat de Primărie ca finalizat în decembrie 2024. Cu toate acestea, hala de mentenanță a rămas în urma tramvaielor, iar succesiunea temporală merită reamintită: DALI aprobat în 2022, amplasament corectat abia în 2023 după intervenția STPT, contract de proiectare și execuție semnat în august 2024, HCL pentru proiectul tehnic în mai 2025 și autorizație de construire în 30 iunie 2025. Cronologia arată că infrastructura critică nu a mers în paralel cu achiziția flotei, ci a alergat mult în urma ei. Iar când infrastructura aleargă în urma utilajului de care depinde mentenanța, rezultatul este exact cel din fotografie – un echipament scump, vulnerabil și nefolosit, ținut afară în așteptarea unei hale care încă nu există în fapt, deși există în acte.
În articolul din 7 iunie 2024, Renașterea mai nota că lipsa halei făcea imposibilă montarea strungului și că, între timp, tehnicienii români și turci făceau reglaje și reparații la tramvaie „pe unde apucă”, fie în vechea hală, fie pe șinele din curtea depoului. Același text sublinia că majoritatea tramvaielor din primul lot începuseră deja să aibă nevoie de bandaje noi sau recondiționate, ceea ce transforma întârzierea halei dintr-o problemă birocratică într-una operațională, cu efect direct asupra circulației. Dacă adăugăm la asta fotografia de acum, concluzia devine și mai grea pentru administrație. Nu doar că problema fusese semnalată public acum aproape doi ani, dar nici măcar între timp nu pare să se fi produs conexiunea decisivă între promisiune și realitate.
De aceea, acest lucru trebuie spus fără menajamente, dar și fără exagerări inutile. Imaginea corespunde perfect descrierii unei probleme deja semnalate public și compatibile cu tot ce reiese din documentele Primăriei, cu un utilaj critic, voluminos, care are nevoie de condiții speciale și de o hală dedicată, în lipsa căreia rămâne nefolosit sau insuficient folosit. Iar dacă Primăria și STPT confirmă (deși acest lucru este confirmat de surse din interiorul societății de transport) că acesta este într-adevăr strungul, atunci fotografia devine proba că lipsa halei nu este o abstracțiune administrativă, ci o realitate materială, vizibilă, care stă la propriu în bătaia soarelui și a ploilor.
Aici se vede cel mai bine de ce investiția în hală poate fi necesară și, în același timp, prost pregătită. Necesitatea vine din tehnologie. Eșecul vine din administrație. Strungul nu s-a „parașutat” singur în curtea STPT. El a ajuns acolo ca rezultat al unei secvențe de decizii în care achiziția tramvaielor și achiziția infrastructurii de mentenanță nu au fost sincronizate, în care DALI-ul a produs un amplasament invalidat ulterior de operator și în care un utilaj de care depinde mentenanța flotei a ajuns să aștepte ani întregi spațiul în care să poată funcționa legal, tehnic și în garanție.
În acest punct, Ecopolitica cere răspunsuri precise, nu reacții de PR. Primăria Timișoara și STPT trebuie să confirme oficial dacă echipamentul din fotografie este strungul de rectificat profil bandaj, când a fost livrat efectiv, în ce condiții a fost depozitat, dacă depozitarea a respectat exigențele producătorului și dacă garanția utilajului a fost sau nu afectată. Dacă răspunsul este că utilajul a fost păstrat corect, administrația trebuie să arate cum. Dacă răspunsul este că situația este doar temporară, atunci trebuie spus de când durează acest „temporar”. Pentru că, până una-alta, între articolul din 7 iunie 2024 și fotografia de acum, impresia brută este una singură și gravă, dacă nimic esențial nu s-a schimbat.
Pe scurt, nu avem în față doar un utilaj scump lăsat afară. Avem o radiografie a unui eșec de planificare. Tramvaiele au venit. Strungul a venit. Hala nu. Și exact în această ordine greșită se aude cel mai tare zgomotul administrației.
Abandonat, dar ambalat și tras pe dreapta
Documentele Primăriei Timișoara spun limpede de unde pornește problema. În Referatul de aprobare al proiectului de hotărâre, Direcția Generală de Investiții și Mentenanță notează că, în decembrie 2024, a fost finalizată implementarea proiectului de investiții „Înnoirea flotei de tramvaie”, prin care au fost achiziționate 40 de tramvaie noi articulate cu podea coborâtă, în baza contractului de furnizare nr. 103 din 26 iulie 2019, încheiat cu Bozankaya Otomotiv Mak. IML.ITH.VE IHR A.S. Același document precizează că finanțarea a venit prin POR 2014–2020 și PNRR, componenta PNRR acoperind 17 tramvaie din cele 40.
În aceeași logică a achiziției, Referatul introduce utilajul care devine centrul întregii investiții ulterioare: „Furnizorul BOZANKAYA a livrat, împreună cu tramvaiele noi şi un strung de rectificat profil bandaj necesar pentru mentenanţa tramvaielor.” Fraza imediat următoare explică de ce acest strung nu poate fi tratat ca un echipament pe care îl pui oriunde, sub o copertină, într-un colț de depou sau într-o hală improvizată: „Producătorul strungului de rectificat profil bandaj, furnizat împreună cu tramvaiele noi, a impus condiţii stricte de temperatură (+5°C), umiditate şi praf, necesare pentru buna funcţionare a utilajului, în afara cărora furnizorul strungului nu acordă garanţie.”
Aceasta este fraza care mută discuția din zona investiției convenabile în zona infrastructurii critice. Strungul are nevoie de temperatură minimă de +5°C, protecție față de umiditate și praf, iar garanția depinde de aceste condiții. Cu alte cuvinte, tramvaiele noi vin cu un utilaj necesar mentenanței lor, dar acel utilaj cere, la rândul lui, o casă tehnică. Nu una oarecare, ci o hală închisă, încălzită, integrată în fluxul depoului, cu cale de rulare, canal de lucru, instalații, alimentare, protecții și condiții de exploatare industrială.
Raportul de specialitate merge mai departe și folosește o formulare care trebuie citată integral, pentru că este cea mai puternică justificare administrativă a halei. Direcția Generală de Investiții și Mentenanță consemnează: „Menționăm că «Hala integral închisă pentru mentenanța tramvaielor noi» reprezintă un obiectiv deosebit de important pentru Municipiul Timișoara având în vedere faptul că în incinta halei se va monta un utilaj absolut indispensabil asigurării circulației neîntrerupte a tramvaielor și anume strungul de rectificat profil bandaje roți.” Nu presa numește strungul „absolut indispensabil”. O face chiar raportul Primăriei.
Această formulare are două efecte. Pe de o parte, apără necesitatea investiției. Dacă un utilaj este „absolut indispensabil” pentru circulația neîntreruptă a tramvaielor, atunci o hală care îl face utilizabil poate fi justificată tehnic. Pe de altă parte, tocmai această formulare ridică întrebarea de fond: dacă utilajul era absolut indispensabil, de ce infrastructura necesară pentru funcționarea lui vine atât de târziu în raport cu achiziția tramvaielor? Contractul de furnizare a tramvaielor este din 26 iulie 2019. DALI-ul halei a fost aprobat în 2022. STPT a semnalat în 2023 că amplasamentul inițial nu funcționează. Contractul de proiectare și execuție a fost semnat în august 2024. Proiectul de înnoire a flotei este declarat finalizat în decembrie 2024. HCL-ul pentru proiectul tehnic al halei apare în mai 2025, iar autorizația de construire este emisă în iunie 2025.
Aici apare tensiunea principală, căci documentele spun că strungul este necesar pentru mentenanță, că are condiții stricte de funcționare și că garanția lui depinde de temperatură, umiditate și praf. Dar aceleași documente arată că hala destinată lui intră efectiv în etapa de proiect tehnic, indicatori și autorizare după finalizarea proiectului de înnoire a flotei de tramvaie. Orașul a cumpărat tramvaiele, a primit utilajul critic și apoi a ajuns să construiască infrastructura care trebuie să-i permită funcționarea corectă. Nu este obligatoriu o ilegalitate. Este însă o cronologie administrativă care cere explicații.
Fotografiile în care apare un echipament voluminos acoperit cu folie în incinta STPT, adaugă o dimensiune vizuală acestei povești. Echipamentul voluminos fotografiat sub folie în incinta STPT este strungul invocat în documentele Primăriei, imaginea concentrează toată povestea. Orașul are tramvaie noi, are utilaj critic pentru mentenanță, dar trebuie să construiască ulterior o hală de 22,8 milioane lei ca să-l poată folosi în condițiile cerute de producător.
Întrebarea despre garanție nu este un artificiu. Ea vine direct din documentele Primăriei. Dacă producătorul strungului a impus condiții stricte de temperatură, umiditate și praf, „în afara cărora furnizorul strungului nu acordă garanţie”, atunci orice perioadă de depozitare înainte de amenajarea halei trebuie lămurită. Unde a fost păstrat utilajul de la livrare până la montarea în hală? În ce condiții? A fost protejat conform cerințelor producătorului? A început să curgă garanția? Garanția este legată de data livrării, de data montajului sau de data punerii în funcțiune? Există procese-verbale de predare, depozitare, conservare și punere în funcțiune?
Raportul de specialitate introduce și dimensiunea obligațiilor europene. Direcția Generală de Investiții și Mentenanță scrie că, „în condițiile în care toate cele 40 de tramvaie Bozankaya au fost finanțate din fonduri nerambursabile”, Municipiul Timișoara, în calitate de beneficiar al finanțării, are obligația „de a menține investiția realizată din contribuția din fonduri europene structurale şi de investiţii (FESI) pe o perioadă de trei/cinci ani (după caz) de la efectuarea plății finale sau în termenul prevăzut de normele privind ajutorul de stat.” În logica raportului, această obligație justifică măsurile necesare pentru menținerea tramvaielor în stare bună de funcționare, inclusiv realizarea halei.
Aceasta este o justificare serioasă, dar și o recunoaștere serioasă. Dacă finanțarea europeană obligă orașul să mențină investiția, iar menținerea investiției depinde de mentenanță, iar mentenanța depinde de strung, iar strungul depinde de o hală cu condiții speciale, atunci hala nu este o piesă separată de povestea tramvaielor. Este o prelungire a costului real al flotei Bozankaya. Publicul trebuie să știe nu doar cât au costat tramvaiele, ci și cât costă infrastructura care le ține funcționale după achiziție.
Din această perspectivă, strungul este mic doar în comparație cu valoarea investiției. În realitate, el este pivotul tehnic al întregului dosar. Pentru el se justifică temperatura minimă de +5°C. Pentru el se construiește groapa tehnică. Pentru el se asigură condiții de praf și umiditate. În jurul lui se organizează fluxul de mentenanță, calea de rulare, canivoul, instalațiile și alimentările. Raportul spune că groapa de fundare din interiorul halei trebuie dimensionată pentru a susține greutatea de 18 tone a strungului, la care se adaugă o parte din greutatea de 38.800 kilograme a tramvaiului gol. Asta arată că utilajul nu este doar depozitat în hală, ci determină chiar soluția structurală și funcțională a construcției.
Planșele și descrierile tehnice confirmă această organizare în jurul fluxului de lucru. Hala este gândită cu intrare și ieșire pe laturile scurte, cu zonă pentru strungul de rectificat profil bandaj, cu canivou, cu legătură la triajul de garare și cu infrastructură care permite accesul tramvaielor. Autorizația confirmă o hală cu Sc = Sd = 860,25 mp, iar planul de situație arată amplasarea longitudinală în incinta depoului, pe infrastructura de tramvai existentă. Nu este o magazie construită lângă depou, ci un spațiu în care utilajul și tramvaiul trebuie să lucreze împreună.
Existența strungului lui pare perfect logică și argumentată, într-un oraș care operează tramvaie noi. Problema majoră este sincronizarea. Când un utilaj „absolut indispensabil” este livrat împreună cu tramvaiele, iar hala care trebuie să îi asigure condițiile de funcționare este aprobată, contractată, reproiectată, autorizată și construită ulterior, administrația trebuie să explice cum a fost gestionată perioada dintre livrare și utilizare. Unde a stat strungul? Când a fost livrat efectiv? A fost montat? A fost pus în funcțiune? Dacă nu, ce s-a făcut între timp pentru mentenanța roților tramvaielor? Dacă da, unde și în ce condiții?
Mai există o întrebare practică, poate mai importantă decât toate formulările tehnice: cum au fost întreținute tramvaiele noi până la funcționarea halei? Dacă strungul este indispensabil pentru circulația neîntreruptă, iar hala este necesară pentru funcționarea lui în garanție, ce soluție tranzitorie a folosit STPT? A existat mentenanță externalizată? S-a lucrat cu alt utilaj? S-au trimis componente în altă parte? S-a funcționat cu un risc asumat? Există contracte, facturi, procese-verbale sau note interne pentru această perioadă? Aceste întrebări nu sunt speculative, ci decurg din formularea oficială a Primăriei privind caracterul indispensabil al utilajului.
În fond, strungul este personajul care dezbracă povestea de PR. Tramvaiul nou arată bine în fotografie, se filmează frumos, circulă prin oraș și poate fi prezentat ca simbol al modernizării. Strungul nu are această glorie. El stă în depou, rectifică roți, cere temperatură, cere curățenie, cere umiditate controlată și cere o hală. Dar fără el, modernizarea începe să scârțâie la propriu. Iar când un oraș descoperă că trebuie să construiască o casă de 22,8 milioane lei pentru utilajul care ține tramvaiele în stare de funcționare, problema nu este dacă strungul e important. Răspunsul lipsă este cine a planificat, când a planificat și cât de bine a planificat infrastructura din spatele tramvaielor noi.
Ceața de metri pătrați. 834, 860, 11.000 și o administrație care nu explică
Dacă până aici povestea halei pentru mentenanța tramvaielor noi a mers pe firul mare al banilor, contractului, subcontractării și autorizării, capitolul suprafețelor intră în zona aceea unde administrația se poate apăra spunând că toate cifrele au explicații tehnice. Probabil chiar au. Numai că problema nu este dacă un arhitect, un inginer sau un funcționar din Primărie poate reconstrui logica acestor suprafețe din planșe, anexe și indicatori. Problema este că documentele publice ale aceleiași investiții folosesc mai multe cifre, pe mai multe niveluri, fără să le explice limpede pentru cetățeanul care plătește, din bugetul local, o lucrare de peste 22,8 milioane lei cu TVA.
Cifra oficială cea mai vizibilă este 860,25 metri pătrați. Ea apare în autorizația de construire pentru obiectivul de pe Bulevardul Dâmbovița nr. 67, în incinta STPT, pe imobilul identificat cu CF nr. 447772. Autorizația consemnează că se autorizează executarea lucrărilor pentru „Lucrări de tip a) – Construire hală închisă pentru mentenanța tramvaielor noi”, cu Sc = Sd = 860,25 mp. Aceeași autorizație indică valoarea lucrărilor autorizate la 12.707.009,66 lei și precizează că documentația tehnică D.T.A.C. plus D.T.O.E. are nr. 151.Hala tramvaie TM din 26 octombrie 2024.
Aceeași cifră, 860,25 mp, apare și în anexa la HCL nr. 287/27.05.2025, documentul care aprobă principalii indicatori tehnico-economici ai investiției. Acolo, la indicatorii minimali, suprafața halei este trecută clar: 860,25 mp. Dimensiunile construcției sunt indicate ca 87,50 metri pe 9,80 metri, regimul de înălțime este parter, iar înălțimea maximă a clădirii este de 9,95 metri. La același obiectiv, valoarea totală aprobată este de 22.805.324,61 lei cu TVA, iar sursa de finanțare este bugetul local. Prin urmare, în HCL și în autorizație, cifra de 860,25 mp funcționează ca suprafață de referință pentru hala propriu-zisă.
Numai că anexa publicată la autorizația de construire introduce alte cifre. În documentul urbanistic atașat autorizației, la datele caracteristice privind amplasamentele și construcțiile, apare suprafața terenului de 122.426,00 mp, POT existent de 8,36%, POT propus de 9,05%, CUT existent de 0,083 și CUT propus de 0,090. La construcții existente menținute, documentul indică 10.246 mp suprafață construită și 10.246 mp suprafață desfășurată. La construcția propusă, cifra este 834,30 mp suprafață construită, 834,30 mp suprafață desfășurată și 796,01 mp suprafață utilă. Totalul rezultat apare la 11.080,30 mp.
Așadar, în același dosar administrativ, publicul vede 860,25 mp în autorizație și în HCL, apoi 834,30 mp în anexa autorizației, plus 796,01 mp suprafață utilă. Diferența dintre suprafața construită/desfășurată de 834,30 mp și suprafața de 860,25 mp poate avea o explicație tehnică, legată de modul de calcul, conturul halei, elemente exterioare, suprafața autorizată sau diferența dintre suprafața din indicatori și suprafața construită din anexa urbanistică. Dar această explicație nu este oferită limpede în documentele sintetice. Ea trebuie dedusă, comparată și ghicită. Pentru o investiție de asemenea valoare, aceasta este deja o problemă de transparență.
Cea mai derutantă formulare apare însă în Raportul de specialitate al Direcției Generale de Investiții și Mentenanță. După ce descrie schimbarea amplasamentului față de DALI și lucrările suplimentare introduse în Proiectul Tehnic, raportul intră în zona caracteristicilor principale ale obiectivului și consemnează: „Suprafața terenului, conform extrasului CF este de 122.426,00 mp. Suprafața construită propusă: 11.050,25 mp. Suprafața desfășurată propusă: 12.554,25 mp.” Imediat după aceea, documentul descrie clădirea propusă ca hală de mentenanță tramvaie, cu zonă de mentenanță de 788,15 mp și cameră tehnică ECS de 6,64 mp.
Aici apar neclaritățile cele mai mari. Dacă hala autorizată și aprobată prin indicatori are 860,25 mp, iar anexa autorizației vorbește despre construcție propusă de 834,30 mp și suprafață utilă de 796,01 mp, atunci ce înseamnă, în raportul de specialitate, „suprafața construită propusă” de 11.050,25 mp și „suprafața desfășurată propusă” de 12.554,25 mp? Cel mai probabil, cifra de peste 11.000 mp se referă la totalul rezultat pe amplasament, după adăugarea construcției propuse la clădirile existente. Anexa urbanistică indică, de altfel, 10.246 mp construcții existente menținute și un total rezultat de 11.080,30 mp. Dar raportul de specialitate nu o spune limpede. În loc să explice diferența dintre hală, suprafață propusă, suprafață utilă și total construit pe amplasament, documentul lasă impresia unei investiții în care cifrele se mută dintr-o rubrică în alta ca tramvaiul prin depou.
Mai mult, cifrele nu se potrivesc perfect nici atunci când le suprapunem. Anexa autorizației indică total rezultat de 11.080,30 mp, în timp ce raportul de specialitate vorbește despre suprafață construită propusă de 11.050,25 mp. Diferența este de 30,05 mp. Poate fi o diferență produsă de actualizări între documente, de rotunjiri, de alt mod de includere a unor suprafețe sau de o eroare de redactare. Dar, din nou, explicația nu este în document. Iar când vorbim despre o investiție publică, diferențele aparent mici au rolul de a arăta calitatea redactării administrative. Nu e nevoie să acuzi când documentele se încurcă singure. Ajunge să le pui unul lângă altul.
Situația devine și mai neclară când ne uităm la „suprafața desfășurată propusă” de 12.554,25 mp din raportul de specialitate. În anexa autorizației, construcțiile existente menținute au 10.246 mp suprafață desfășurată, construcția propusă are 834,30 mp suprafață desfășurată, iar totalul rezultat este 11.080,30 mp. Diferența până la 12.554,25 mp este de 1.473,95 mp. Poate exista o explicație tehnică în documente pe care nu le avem încă integral, poate ține de alte suprafețe, platforme, construcții sau interpretări ale totalului desfășurat. Dar în raportul de specialitate, așa cum este el public, cifra apare fără clarificare suficientă. Pentru cititorul actului administrativ, rezultatul este simplu. Sunt prevăzute, oficial, o hală de 860 mp într-un document, o construcție propusă de 834 mp în altul și suprafețe de peste 11.000 și 12.500 mp în raportul care fundamentează aprobarea.
Aici nu discutăm despre o subtilitate academică. Suprafața este una dintre cele mai banale, dar și cele mai importante informații ale unei investiții. Din suprafață se calculează indicatori, se fac comparații, se discută costuri pe metru pătrat, se înțelege dimensiunea fizică a obiectivului și se evaluează proporția dintre bani și rezultat. Când documentele folosesc mai multe suprafețe fără explicații clare, ele afectează tocmai capacitatea publicului de a înțelege ce se construiește. Iar în cazul halei de mentenanță, această neclaritate se suprapune peste un cost total de 22,8 milioane lei cu TVA și peste un contract de proiectare și execuție de 19.479.700 lei fără TVA.
Planșele de arhitectură și planul de situație ajută parțial la clarificare. Ele arată o hală lungă, îngustă, amplasată în fluxul depoului, cu legături la infrastructura de tramvai, nu o clădire de 11.000 mp. Planul de situație atașat autorizației confirmă amplasarea construcției în incinta de pe Bulevardul Dâmbovița nr. 67, prinsă în zona liniilor și legată de logica de circulație internă a tramvaielor. Fațada arată o construcție industrială simplă, un volum tehnic alungit, nu un ansamblu construit masiv de ordinul zecilor de mii de metri pătrați.
Tocmai de aceea, raportul de specialitate ar fi trebuit să fie mai atent. Dacă suprafața de 11.050,25 mp se referă la totalul construit existent plus propus pe amplasament, atunci trebuia scris așa. Dacă suprafața desfășurată de 12.554,25 mp include alte construcții sau alte categorii, trebuia explicat. Dacă 834,30 mp este suprafața construită a construcției propuse în anexa urbanistică, iar 860,25 mp este suprafața folosită în autorizație și indicatori, diferența trebuia lămurită printr-o notă. Nu pentru arhitecți. Ei probabil înțeleg. Pentru cetățeni, consilieri locali, presă și orice contribuabil care vrea să știe ce se construiește de peste 22 milioane lei.
Există și o problemă de limbaj administrativ. Sintagma „suprafața construită propusă” are, pentru un cititor obișnuit, un sens direct ce se referă la suprafața noii construcții. Dacă raportul folosește această sintagmă pentru un total rezultat sau pentru o situație agregată la nivel de amplasament, atunci formularea induce în eroare. Iar dacă nu o folosește pentru un total, atunci contradicția cu autorizația și cu anexa HCL devine și mai serioasă. În ambele variante, documentul cere clarificare oficială.
Ceața de metri pătrați se vede cel mai bine prin alăturarea rece a cifrelor. Autorizația spune Sc = Sd = 860,25 mp. Anexa autorizației spune construcție propusă 834,30 mp și suprafață utilă 796,01 mp. HCL-ul spune suprafață hală 860,25 mp. Raportul de specialitate spune „suprafața construită propusă” 11.050,25 mp și „suprafața desfășurată propusă” 12.554,25 mp. Probabil, fiecare cifră are propria ei rubrică, propria ei convenție și propria ei explicație tehnică. Dar administrația nu are voie să lase publicul să facă arheologie de PDF-uri pentru a înțelege diferența dintre ele.
Acest capitol este important și pentru că demontează fără patimă. Nu spunem că Primăria a falsificat suprafețe, nici că hala are de fapt 11.000 mp. Nu spunem că diferențele sunt automat ilegale. Însă afirmăm ceva mai greu de contestat. Documentele publice nu explică limpede ce reprezintă fiecare suprafață, iar raportul de specialitate folosește o formulare care poate crea confuzie. Într-o investiție privată, asemenea diferențe ar putea rămâne între proiectant, beneficiar și autorizator. Într-o investiție publică, ele devin informație de interes public.
Mai ales că metrii pătrați nu sunt neutri. Ei se leagă de costul pe metru pătrat. Dacă raportăm valoarea totală de 22.805.324,61 lei cu TVA la 860,25 mp, rezultă aproximativ 26.510 lei pe metru pătrat. Dacă raportăm aceeași valoare la 834,30 mp, rezultă o valoare și mai mare, de aproximativ 27.335 lei pe metru pătrat. Dacă cineva, citind neatent raportul, ar raporta investiția la peste 11.000 mp, ar obține o imagine complet distorsionată, mult mai ieftină pe metru pătrat. Tocmai de aceea precizia suprafețelor este esențială. Ea nu este un moft contabil. Ea schimbă percepția asupra costului.
În acest punct, cererea de clarificare către Primărie devine foarte exactă. Municipiul Timișoara trebuie să explice care este suprafața construită autorizată a halei, care este suprafața desfășurată, care este suprafața utilă, ce reprezintă cifra de 834,30 mp din anexa autorizației, ce reprezintă cifra de 860,25 mp din autorizație și HCL, ce reprezintă „suprafața construită propusă” de 11.050,25 mp din raportul de specialitate, ce reprezintă „suprafața desfășurată propusă” de 12.554,25 mp și de ce anexa autorizației indică un total rezultat de 11.080,30 mp. Fără aceste răspunsuri, investiția rămâne prinsă într-o ceață birocratică de metri pătrați.
Ironia fină este că tocmai o hală construită pentru precizie tehnică, pentru un strung de 3 milioane de euro, unul dintre cele mai avansate la momentul achiziției, care rectifică profilul bandajelor roților de tramvai, ajunge să fie descrisă prin documente în care suprafețele nu sunt imediat clare. Utilajul are nevoie de temperatură minimă, umiditate controlată și protecție față de praf. O bijutieri tehnică abandonată în curte de aproape 5 ani de zile. Administrația trebuie să își facă ordine în propriile cifre. În cazul unei investiții de 22,8 milioane lei, nu este suficient ca metrii pătrați să fie corecți undeva, într-o planșă sau într-o anexă. Ei trebuie să fie clari peste tot unde sunt folosiți.
Planșele arată o hală tehnică, nu un palat industrial
Planșele proiectului sunt utile tocmai pentru că răcesc puțin discuția. După cifrele mari, după contractul de aproape 19,5 milioane lei fără TVA, după investiția totală de 22,8 milioane lei cu TVA și după ceața de metri pătrați din documentele administrative, piesele desenate arată obiectul concret: o hală tehnică lungă, îngustă, funcțională, introdusă în fluxul depoului STPT de pe Bulevardul Dâmbovița nr. 67. Nu arată un palat industrial, nu arată o clădire publică spectaculoasă și nu arată o arhitectură de reprezentare urbană. Arată o infrastructură de mentenanță pentru tramvaie, prinsă între linii, racorduri, accese, triaj și necesitățile unui utilaj greu.
Planșele de arhitectură pentru obiectivul „Hală integral închisă pentru mentenanța tramvaielor noi” indică beneficiarul Municipiul Timișoara și amplasamentul pe Bulevardul Dâmbovița nr. 67. În cartușul pieselor desenate apare AUDIOTECH MULTIMEDIA GROUP S.R.L., aceeași firmă care figurează în HCL nr. 287/2025 ca elaborator al documentației tehnico-economice faza Proiect Tehnic și în contractul nr. 94/30.08.2024 ca executant în contractul de proiectare și execuție. Din această perspectivă, planșele închid cercul documentar. Firma din contract apare și în documentația tehnică vizuală, iar obiectivul desenat este același cu cel aprobat administrativ și autorizat ulterior.
Planul de situație este prima piesă care trebuie studiată atent. El arată hala amplasată în incinta STPT, într-un context tehnic existent, nu pe un teren liber, abstract, fără constrângeri. În jur apar linii de tramvai, clădiri existente, accese, zone de circulație și raportarea la infrastructura depoului. Hala este așezată longitudinal, în logica mișcării tramvaielor, ceea ce confirmă explicația din raportul de specialitate, conform căreia, după observația STPT, amplasamentul a fost modificat astfel încât noua construcție să fie lângă liniile de garare și să nu afecteze bucla de întoarcere din depou.
Această imagine este importantă pentru că explică de ce amplasamentul nu era o chestiune secundară. O hală de mentenanță pentru tramvaie nu funcționează ca o magazie obișnuită. Tramvaiul trebuie să poată intra pe șine, să ajungă în zona de lucru, să fie accesibil pentru intervenții, apoi să fie reintegrat în fluxul depoului. Planul de situație atașat autorizației confirmă această amplasare longitudinală pe infrastructura de tramvai, cu racorduri la zona existentă. Construcția nu este doar pusă pe teren, ci introdusă în mecanica depoului.
Din piesele desenate rezultă aceeași imagine pe care raportul de specialitate o descrie în limbaj tehnic. Hala are o formă lungă și îngustă, corespunzătoare dimensiunilor aprobate prin indicatorii HCL: 87,50 metri pe 9,80 metri, cu suprafață de 860,25 metri pătrați și înălțime maximă de 9,95 metri. Ea este gândită pentru flux longitudinal, cu acces pentru tramvai, cale de rulare, zone tehnice și legătură cu restul infrastructurii depoului.
Planșele confirmă și natura industrială a construcției. Nu vedem o arhitectură de imagine, cu gesturi estetice costisitoare sau cu un limbaj de clădire publică reprezentativă. Vedem o hală de lucru, cu volum simplu, fațade industriale, uși mari, închideri perimetrale și acoperiș tratat tehnic. Fațada publicată împreună cu autorizația arată o construcție simplă, alungită, cu caracter funcțional, adaptată scopului tehnic.
Tocmai aici trebuie păstrat echilibrul. Planșele nu arată un obiect arhitectural spectaculos. Arată o hală tehnică lungă, funcțională, prinsă în infrastructura depoului. Tocmai de aceea discuția despre cost nu trebuie dusă nici în populism, nici în ceață tehnică. Nu este o hală banală de tablă, dar nici nu este o operă de arhitectură publică. Este o infrastructură de mentenanță care trebuie explicată în bani, metri, funcțiuni și responsabilități.
Detaliile din raportul de specialitate se potrivesc cu această lectură vizuală. Construcția este descrisă ca parter înalt, cu zonă de mentenanță tramvaie noi de 788,15 metri pătrați și cameră tehnică ECS de 6,64 metri pătrați. Fluxul tehnologic este descris din direcția fațadei de Vest, unde intrarea tramvaielor se realizează printr-o ușă secțională, existând două zone pentru mentenanță, zona strungului de rectificat profil bandaj și zona canivoului, urmând ca ieșirea tramvaielor să se facă tot printr-o ușă secțională pe latura de Est, cu legătură la triajul de garare al tramvaielor. Aceasta este o descriere de infrastructură tehnică, nu de clădire decorativă.
În planșe și în raport apare aceeași logică, în care tramvaiul traversează hala ca parte a unei operațiuni de mentenanță. El nu este adus într-un spațiu mort, ci într-o zonă de lucru integrată în traseul intern al depoului. De aceea, legătura cu triajul nu este un moft, iar calea de rulare nu este un acces oarecare. Rețeaua de contact mobilă nu este o dotare ornamentală. Toate aceste elemente transformă hala într-un segment al infrastructurii de transport public.
Raportul de specialitate precizează că închiderea perimetrală se realizează cu panouri sandwich cu spumă poliuretanică tip PIR, cu cerințe de performanță privind coeficientul termic, rezistență la foc de minimum 15 minute și grosime de 10 centimetri, culoare alb RAL 9003. Pentru acoperiș, documentul descrie o terasă din beton pe cofraj pierdut, necirculabilă, cu atic perimetral, termoizolată cu polistiren extrudat rigid de 20 de centimetri, hidroizolată cu membrană bituminoasă cu protecție UV și prevăzută cu pante de minimum 2% pentru scurgere. Sunt detalii tehnice, dar ele spun ceva simplu: fațada și acoperișul nu sunt despre imagine, ci despre funcționare, protecție, izolare și exploatare.
Planșele și raportul mai indică prezența luminatoarelor și a trapelor de desfumare. Raportul menționează 7 luminatoare tip bandă, semicirculare, cu dimensiuni de 455 pe 205 centimetri, montanți din aluminiu termoizolanți și panou policarbonat. Tot acolo sunt prevăzute 3 trape de desfumare, cu acțiune automată, amplasate pe luminatoare. Aceste elemente aparțin unei construcții industriale care trebuie să respecte cerințe de iluminat natural, siguranță și evacuare a fumului, nu unei clădiri făcute să impresioneze vizual.
Calea de rulare și zona de lucru sunt, de fapt, elementele care dau sens întregii construcții. Raportul vorbește despre realizarea unui canivou de lucru sub calea de rulare, în zona de acces a tramvaiului, cu buzunare de lucru în dreptul elevatoarelor. Canalul tehnic trebuie realizat cu pantă pentru scurgerea eventualelor acumulări de apă, iar la capătul cel mai coborât trebuie să aibă o zonă de drenaj prevăzută cu pompă de evacuare conectată la canalizare. Această descriere explică de ce o simplă comparație cu o hală obișnuită este insuficientă. Pentru că aici construcția trebuie să permită lucrări sub tramvai, să gestioneze scurgeri, să susțină echipamente grele și să se conecteze la infrastructura existentă.
În același timp, tocmai simplitatea volumului din planșe obligă la transparență financiară. Dacă fațada arată o hală industrială simplă, iar planul arată o construcție lungă, tehnică, integrată în depou, atunci costul trebuie justificat prin componentele invizibile sau mai puțin vizibile, adică fundații, groapă tehnică, canivou, calea de rulare, rețeaua de contact, instalațiile, platformele, accesul autospecialelor, desfumarea, încălzirea și condițiile speciale pentru strung. Publicul nu poate vedea aceste costuri doar din fațadă. Tocmai de aceea devizul complet trebuie pus la dispoziție într-o formă clară.
Planșele ajută și la înțelegerea subcontractării de 40% către Urban Profile Grele S.R.L. Dacă ne uităm la obiectiv ca la o hală în sine, subcontractarea pare un detaliu contractual. Dacă ne uităm la planul de situație și la fluxul tramvaiului, devine evident că partea de cale de rulare, legătura cu triajul și rețeaua de contact sunt componente centrale. Contractul arată că aceste lucrări sunt subcontractate într-o proporție majoră, de 7.756.000 lei, reprezentând 40% din valoarea contractului fără TVA. Planșele arată de ce. căci fără aceste componente, hala nu funcționează ca hală de tramvaie.
Fațada confirmă și un alt lucru, acela că nu există, cel puțin în piesele vizibile, o justificare arhitecturală de imagine pentru suma mare. Nu vedem materiale nobile, forme spectaculoase sau o miză urbanistică de reprezentare. Vedem o clădire industrială simplă, cu rol tehnic. Nu putem afirma direct că prețul este nejustificat. Înseamnă doar că justificarea nu poate veni din arhitectură, ci din infrastructură, echipamente, instalații și condiții tehnice.
Administrația poate spune, corect, că proiectul este mai complex decât pare în fațadă. Dar atunci trebuie să explice diferența dintre aparență și deviz. Dacă publicul vede o hală industrială simplă și citește o valoare totală de 22,8 milioane lei, reacția firească este să întrebe ce anume costă. Răspunsul nu poate fi doar „este tehnic”. Răspunsul trebuie să fie defalcat, cu sume exact alocate pentru structură, fundații, canivou, pentru rețea catenară, pentru cale de rulare, instalații și platforme, dar și pentru siguranță la incendiu, proiectare și asistență tehnică.
Planșele nu susțin o lectură populistă, dar nici nu susțin una opacă. Ele arată o hală tehnică necesară, probabil mult mai complexă în interior decât pare la exterior. În același timp, arată o construcție care nu poate fi apărată prin spectaculozitate arhitecturală. Dacă proiectul costă cât costă, explicația trebuie să fie tehnică și financiară, nu estetică. Iar explicația tehnică și financiară trebuie să fie publică.
Există și o valoare probatorie a planșelor în raport cu schimbarea amplasamentului. Raportul de specialitate spune că STPT a arătat, prin adresa nr. 15786/21.07.2023, că locația prevăzută în DALI nu îndeplinea condițiile de exploatare și că executarea halei pe acel amplasament ar fi impus dezafectarea liniei de întoarcere din bucla depoului. Planșele actuale arată o hală poziționată în legătură cu liniile de garare și cu fluxul existent. Asta confirmă că proiectul tehnic a fost construit în jurul unei corecții funcționale importante.
Din această perspectivă, piesele desenate sunt mai mult decât ilustrații. Ele sunt dovada vizuală a faptului că hala nu poate fi înțeleasă fără depou. Ea nu are sens scoasă din contextul șinelor, al triajului, al traseului intern și al strungului. Un metru pătrat de hală tehnică într-un depou de tramvaie nu este același lucru cu un metru pătrat de depozit periferic. Dar nici nu devine, prin magie, imposibil de explicat financiar. Dimpotrivă, tocmai contextul special cere mai multă precizie.
În concluzie, planșele arată ceea ce documentele administrative spun uneori confuz și ceea ce comunicatele ar formula probabil prea frumos. Primăria Timișoara nu construiește un palat industrial pentru tramvaie, ci o hală tehnică lungă, relativ simplă ca volum, dar complicată prin funcțiune. Este o construcție prinsă în infrastructura depoului STPT, cu cale de rulare, legătură la triaj, uși industriale, luminatoare, desfumare, canivou, instalații și condiții pentru un strung greu. De aceea, discuția corectă nu este dacă hala „arată” de 22,8 milioane lei. Discuția corectă este dacă Primăria poate arăta, cu devizul în față, de ce această infrastructură de mentenanță costă 22,8 milioane lei și cine răspunde pentru fiecare piesă din ea.
Cronologia completă – cinci ani de la contractul tramvaielor la autorizația halei
Cronologia halei de mentenanță pentru tramvaiele noi arată o realitate greu de ambalat în PR. Tramvaiele au fost contractate în 2019, DALI-ul halei a fost aprobat în 2022, amplasamentul a fost corectat în 2023, contractul de proiectare și execuție a venit în 2024, iar autorizația de construire abia la jumătatea lui 2025. Între prima semnătură pentru tramvaiele Bozankaya și autorizația halei care trebuie să adăpostească utilajul indispensabil mentenanței lor trec aproape șase ani. Dacă ne uităm de la aprobarea DALI-ului până la autorizație, trec aproape trei ani. Iar dacă ne uităm de la finalizarea proiectului de înnoire a flotei, în decembrie 2024, până la autorizația halei, vedem că infrastructura critică vine după ce modernizarea fusese deja declarată, administrativ, încheiată.
Primul reper este 26 iulie 2019. Atunci este datat contractul de furnizare nr. 103, încheiat cu Bozankaya Otomotiv Mak. IML.ITH.VE IHR A.S., prin care Timișoara a achiziționat 40 de tramvaie noi articulate cu podea coborâtă. Referatul de aprobare al proiectului de hotărâre privind hala de mentenanță amintește explicit acest contract și îl leagă de proiectul de investiții „Înnoirea flotei de tramvaie”, despre care Primăria spune că a fost finalizat în decembrie 2024. Același document precizează că finanțarea a venit prin POR 2014–2020 și PNRR 2020–2026, componenta PNRR vizând 17 tramvaie din cele 40.
Acesta este începutul poveștii, cu flota nouă de tramvaie inteligente. Dar odată cu tramvaiele vine și piesa care, câțiva ani mai târziu, va justifica hala. Referatul consemnează că furnizorul Bozankaya a livrat, împreună cu tramvaiele noi, un strung de rectificat profil bandaj necesar pentru mentenanța tramvaielor. Tot Primăria notează că producătorul strungului a impus condiții stricte de temperatură, umiditate și praf, cu o temperatură minimă de +5°C, iar în afara acestor condiții furnizorul nu acordă garanție. Aici se naște, de fapt, nevoia halei: nu dintr-o ambiție arhitecturală, ci din condițiile tehnice ale unui utilaj critic pentru mentenanța roților tramvaielor. Asta pe lângă faptul că proiectul inițial prevede această hală pentru mentenanță și reparații, special pentru noile tramvaie.
Al doilea reper este 2 august 2022. Prin HCL nr. 407/02.08.2022, Consiliul Local Timișoara aprobă obiectivul de investiții „Hală integral închisă pentru mentenanța tramvaielor noi”. Raportul de specialitate al Direcției Generale de Investiții și Mentenanță, întocmit în 2025, explică faptul că prin acea hotărâre fusese aprobată documentația tehnico-economică și indicatorii tehnico-economici faza DALI, documentație elaborată de proiectantul Professional Engineering Consulting S.R.L., în baza contractului de proiectare nr. 7 din 18 ianuarie 2022.
Aici, în mod normal, administrația ar fi trebuit să aibă deja conturată soluția de intervenție. DALI-ul este etapa în care se fundamentează investiția înainte de fazele ulterioare de proiectare. Pentru un obiectiv amplasat într-un depou de tramvaie, asta înseamnă că amplasamentul, fluxurile de exploatare, legătura cu liniile, relația cu triajul, accesul tramvaielor și efectele asupra buclei de întoarcere trebuiau tratate serios. Tocmai de aceea, următorul moment din cronologie devine esențial.
La 27 iunie 2023 apare certificatul de urbanism nr. 1416 pentru hala de pe Bulevardul Dâmbovița nr. 67, pe imobilul identificat ulterior în autorizație cu CF nr. 447772. Certificatul de urbanism fixează cadrul urbanistic pentru obiectivul care va fi autorizat doi ani mai târziu. Din captura paginii publice a Primăriei rezultă că documentul privește chiar „Hală integral închisă pentru mentenanța tramvaielor noi”, amplasată la adresa Dâmbovița nr. 67. Acesta este momentul în care proiectul intră într-un traseu urbanistic concret, nu doar într-o intenție de investiție.
La mai puțin de o lună după certificatul de urbanism, în 21 iulie 2023, apare momentul STPT. Raportul de specialitate invocă adresa nr. 15786/21.07.2023 a Societății de Transport Public Timișoara, prin care operatorul informează Primăria că, pentru manipularea noilor tramvaie în bune condiții și fără incidente, executase lucrări de reabilitare la linia cale, astfel încât întoarcerea în bucla din interiorul depoului să se poată realiza și cu tramvaiele noi. Totodată, STPT sesizează că locația prevăzută în DALI nu îndeplinește condițiile de exploatare, iar prin executarea halei pe amplasamentul prevăzut inițial linia de întoarcere din bucla depoului ar trebui dezafectată. În aceeași adresă, potrivit raportului Primăriei, STPT atașează o propunere de relocare a halei lângă liniile de garare tramvaie.
Acesta este primul mare punct de inflexiune al cronologiei. În 2022, DALI-ul fusese aprobat. În 2023, operatorul de transport spune că amplasamentul prevăzut în DALI nu funcționează operațional. Primăria consemnează apoi că, „în aceste condiții”, la elaborarea documentației tehnico-economice faza Proiect Tehnic s-a ținut cont de cele solicitate de STPT, iar noul amplasament al halei a fost cel propus de acesta, lângă liniile de garare a tramvaielor. Cu alte cuvinte, cronologia nu descrie o evoluție liniară, ci o corecție importantă, în care hala se mută față de soluția inițială.
Următorul reper este 30 august 2024. Atunci este semnat contractul nr. 94, contract de achiziție publică lucrări, proiectare și execuție, pentru obiectivul „Hală integral închisă pentru mentenanța tramvaielor noi”. Contractul este încheiat între Municipiul Timișoara, cu sediul în Bulevardul C.D. Loga nr. 1, reprezentat de primarul Dominic Fritz și de directorul Direcției Economice, Steliana Stepan, și AUDIOTECH MULTIMEDIA GROUP SRL. Valoarea contractului este de 19.479.700 lei fără TVA.
Contractul este important nu doar prin valoare, ci și prin obiect. Executantul se obligă să elaboreze documentațiile tehnice pentru obținerea autorizației de construire, să elaboreze Proiectul Tehnic de Execuție, să asigure asistența tehnică de specialitate din partea proiectantului pe durata execuției și să finalizeze lucrările pentru obiectiv. Din cele 19.479.700 lei fără TVA, 94.500 lei fără TVA reprezintă proiectarea, 5.800 lei fără TVA reprezintă asistența tehnică din partea proiectantului, iar 19.379.400 lei fără TVA reprezintă execuția lucrărilor. Contractul prevede o durată totală de 11 luni, dintre care trei luni pentru proiectare, avize și autorizații și opt luni pentru execuție.
Tot în contract apare și subcontractarea majoră către Urban Profile Grele S.R.L. Anexa contractului indică o valoare subcontractată de 7.756.000 lei, reprezentând 40% din valoarea contractului fără TVA, pentru lucrări privind platforma liniei curente de contact pentru tramvai, infrastructura de cale de rulare în hală, infrastructura și suprastructura de cale de rulare în zona de legătură cu triajul de garare și montarea rețelei de contact. În cronologie, acest moment arată că soluția mutată după observațiile STPT începe să devină contract, bani și lucrări tehnice concrete.
La 26 octombrie 2024 este datată documentația tehnică D.T.A.C. plus D.T.O.E. nr. 151.Hala tramvaie TM, menționată în autorizația de construire. Autorizația precizează că documentația a fost elaborată de Municipiul Timișoara, respectiv de arhitect Cornelia Popescu, arhitect cu drept de semnătură, înscrisă în Tabloul Național al Arhitecților cu nr. 78, aflată în evidența Filialei teritoriale București a Ordinului Arhitecților din România. Acesta este momentul în care proiectul capătă forma tehnică necesară autorizării.
În decembrie 2024, potrivit Referatului de aprobare, este finalizată implementarea proiectului de investiții „Înnoirea flotei de tramvaie”. Formularea din document este clară: „În decembrie 2024 a fost finalizată implementarea proiectului de investiții «Înnoirea flotei de tramvaie»”. Acest moment este foarte important pentru lectura publică a cazului. Flota este declarată finalizată înainte ca hala de mentenanță să fie aprobată prin HCL la faza Proiect Tehnic și înainte ca autorizația de construire să fie emisă.
La 20 mai 2025, Comisia Tehnico-Economică emite avizul favorabil nr. TMI2025–021244 pentru obiectivul de investiție „Hală integral închisă pentru mentenanța tramvaielor noi”. Raportul de specialitate consemnează acest aviz și îl plasează imediat înaintea valorii totale a investiției rezultate în urma elaborării Proiectului Tehnic. În aceeași zonă a raportului apar indicatorii valorici. Valoare de investiție se ridică la 22.805.324,61 lei cu TVA, 19.176.311,43 lei fără TVA, C+M de 12.949.634,15 lei cu TVA și, în raport, 12.707.009,96 lei fără TVA.
La 26 mai 2025, Municipiul Timișoara depune cererea pentru autorizația de construire, înregistrată ca ACD2025-000595. Autorizația precizează că solicitantul este Municipiul Timișoara, cu domiciliul în județul Timiș, Timișoara, strada C.D. Loga nr. 1, și că cererea a fost înregistrată la nr. ACD2025-000595 din 26.05.2025. Este interesant că această cerere apare cu o zi înainte ca HCL nr. 287 să aprobe proiectul tehnic și indicatorii tehnico-economici.
La 27 mai 2025, Consiliul Local Timișoara adoptă HCL nr. 287, prin care aprobă documentația tehnico-economică faza Proiect Tehnic și indicatorii tehnico-economici aferenți obiectivului. Hotărârea menționează explicit că documentația faza Proiect Tehnic este elaborată de AUDIOTECH MULTIMEDIA GROUP S.R.L., în baza contractului de achiziție publică lucrări, proiectare și execuție nr. 94/30.08.2024. Hotărârea este aprobată cu 22 de voturi pentru și o abținere.
La 25 iunie 2025, dosarul de autorizare apare ca fiind complet. În antetul autorizației se vede formula ACD2025-000595 / 26.05.2025, completă la 25.06.2025. Această dată arată că, deși cererea fusese depusă cu o zi înainte de HCL, dosarul de autorizare a fost completat abia după aproape o lună. Astfel, cronologia devine mai precisă: cerere de autorizare pe 26 mai, HCL pe 27 mai, completare dosar pe 25 iunie.
La 30 iunie 2025, autorizația de construire este emisă/publicată ca AC2025-000373. Autorizația privește „Lucrări de tip a) – Construire hală închisă pentru mentenanța tramvaielor noi”, cu Sc = Sd = 860,25 mp, pe Bulevardul Dâmbovița nr. 67, CF nr. 447772, cu valoare autorizată de 12.707.009,66 lei. Durata de execuție a lucrărilor este de 8 luni, calculată de la data începerii efective a lucrărilor, iar termenul de valabilitate al autorizației este de 12 luni de la data emiterii.
Aceasta este cronologia completă, iar ea spune mai mult decât orice frază de comunicare publică. În 2019 se contractează tramvaiele. În 2022 se aprobă DALI-ul halei. În 2023 se obține certificatul de urbanism, iar STPT semnalează că amplasamentul din DALI nu îndeplinește condițiile de exploatare și propune relocarea. În 2024 se semnează contractul de proiectare și execuție cu Audiotech Multimedia Group S.R.L., iar documentația tehnică pentru autorizare este datată în octombrie. În decembrie 2024, Primăria declară finalizat proiectul de înnoire a flotei. În mai 2025 vin avizul Comisiei Tehnico-Economice, cererea de autorizare și HCL-ul de aprobare a proiectului tehnic și indicatorilor. În iunie 2025 dosarul devine complet, iar autorizația este emisă la 30 iunie.
Semnul de exclamație în cazul cronologiei nu este un singur act, ci succesiunea lor. Dacă ne uităm izolat, fiecare moment poate avea explicația lui. Contractul tramvaielor aparține proiectului de înnoire a flotei. DALI-ul aparține investiției în hală. Adresa STPT corectează amplasamentul. Contractul cu Audiotech duce proiectul în faza de proiectare și execuție. HCL-ul aprobă proiectul tehnic și indicatorii. Autorizația permite lucrările. Dar puse împreună, aceste acte arată că infrastructura de mentenanță a venit târziu și a trebuit corectată pe parcurs, după ce realitatea depoului a contrazis amplasamentul inițial.
Din această cronologie mai rezultă ceva. Modernizarea flotei a fost comunicată și tratată ca proiect de succes, dar infrastructura invizibilă din spatele ei a avut un traseu mult mai încâlcit. Tramvaiul nou se vede pe stradă, se filmează bine și intră în bilanțuri. Hala, strungul, calea de rulare internă, rețeaua de contact, canivoul și fundațiile speciale rămân în depou, departe de ochiul public. Numai că tocmai acolo se decide dacă modernizarea este sustenabilă sau doar frumoasă în primele fotografii.
Cronologia obligă și la o întrebare simplă către Primăria Timișoara. Când a știut administrația că strungul livrat cu tramvaiele are nevoie de condiții stricte de funcționare și garanție? Dacă această cerință era cunoscută încă de la livrarea utilajului sau din documentele furnizorului, de ce hala a ajuns la autorizație abia în 2025? Dacă, între timp, tramvaiele au circulat și mentenanța a fost asigurată prin soluții temporare, care au fost acele soluții și cât au costat? Dacă strungul nu a fost folosit până la amenajarea halei, cum a fost gestionată întreținerea roților tramvaielor noi? Aceste întrebări decurg direct din propria cronologie a documentelor.
Mai există o întrebare legată de planificare. În 2022, DALI-ul fusese aprobat. În 2023, STPT spune că amplasamentul nu era bun. Asta înseamnă că, la un moment dat, documentația de fundamentare a investiției nu a surprins corect realitatea de exploatare din depou sau a fost depășită de lucrările și necesitățile apărute ulterior. În ambele variante, administrația trebuie să explice ce a învățat din această succesiune, cum verifică amplasamentele pentru investiții tehnice, cum implică operatorul de transport în fazele inițiale și cum evită ca o documentație aprobată să fie corectată ulterior chiar la nivelul poziționării obiectivului.
Privită rece, cronologia halei nu produce o concluzie de tip sentință. Produce însă o hartă a întrebărilor. De ce infrastructura de mentenanță nu a fost finalizată în paralel cu achiziția tramvaielor? De ce DALI-ul a avut un amplasament contestat ulterior de STPT? Ce costuri a generat mutarea halei? Cum se explică diferențele dintre contract, HCL și autorizație? Cine a coordonat trecerea de la proiectul inițial la soluția tehnică finală? Cine a urmărit ca strungul indispensabil să aibă condițiile cerute de producător până la construirea halei?
Într-o administrație preocupată de imagine, cronologia este adesea cel mai neplăcut document. Nu polemizează, nu ridică tonul, nu acuză. Doar pune datele una după alta. Iar în cazul halei de mentenanță pentru tramvaiele noi, datele spun destul. Mai exact, tramvaiele au fost contractate în 2019, hala a fost gândită prin DALI în 2022, mutată ca soluție în 2023, contractată în 2024 și autorizată abia în 2025. Pentru un utilaj pe care Primăria îl numește „absolut indispensabil” circulației neîntrerupte a tramvaielor, această întârziere nu este un detaliu tehnic. Este chiar arhitectura poveștii.
10 întrebări pentru Primărie, STPT și Audiotech
După HCL, contract, autorizație, planșe, anexe, valori, suprafețe și cronologie, ancheta nu trebuie închisă cu verdicte. Ar fi prea simplu și prea riscant. Documentele analizate până acum nu susțin o concluzie de tip sentință, dar susțin foarte bine un set de întrebări precise. Iar în cazul unei investiții publice de 22.805.324,61 lei cu TVA, finanțată din bugetul local, pentru o hală de mentenanță legată de cele 40 de tramvaie Bozankaya, întrebările nu sunt un moft jurnalistic. Sunt minimumul de igienă administrativă.
Prima întrebare merge chiar la începutul poveștii. De ce infrastructura de mentenanță nu a fost pregătită în paralel cu achiziția tramvaielor? Referatul de aprobare al Primăriei Timișoara spune că, în cadrul proiectului „Înnoirea flotei de tramvaie”, au fost achiziționate 40 de tramvaie noi articulate cu podea coborâtă, în baza contractului de furnizare nr. 103 din 26 iulie 2019, încheiat cu Bozankaya Otomotiv Mak. IML.ITH.VE IHR A.S. Același document arată că proiectul a fost finalizat în decembrie 2024 și că furnizorul a livrat, împreună cu tramvaiele noi, un strung de rectificat profil bandaj necesar pentru mentenanța tramvaielor.
Aici Primăria trebuie să explice calendarul real al mentenanței. Dacă strungul era necesar pentru întreținerea tramvaielor noi, iar producătorul utilajului impunea condiții stricte de temperatură, umiditate și praf, cu temperatură minimă de +5°C, de ce hala care trebuie să asigure aceste condiții ajunge în autorizație abia la 30 iunie 2025? Documentele spun că, în afara condițiilor impuse, furnizorul strungului nu acordă garanție. De când a știut Primăria de aceste condiții, unde a fost depozitat utilajul, când urma să fie montat și cum a fost asigurată mentenanța tramvaielor până la existența halei?
A doua întrebare privește DALI-ul. Cât a costat documentația DALI realizată de Professional Engineering Consulting S.R.L. și cine a validat amplasamentul inițial? Raportul de specialitate arată că, prin HCL nr. 407 din 2 august 2022, a fost aprobată documentația tehnico-economică și indicatorii faza DALI pentru obiectivul „Hală integral închisă pentru mentenanța tramvaielor noi”, documentație elaborată de Professional Engineering Consulting S.R.L., în baza contractului de proiectare nr. 7 din 18 ianuarie 2022. Același raport arată însă că, ulterior, STPT a semnalat că locația prevăzută în DALI nu îndeplinește condițiile de exploatare.
Cine a verificat, în 2022, compatibilitatea amplasamentului cu exploatarea reală din depou? Într-o investiție care depinde de calea de rulare, de triajul de garare și de bucla de întoarcere, amplasamentul nu este o chestiune de estetică sau de disponibilitate de teren. Este chiar inima funcțională a proiectului. Dacă DALI-ul a fost corect la momentul lui, Primăria trebuie să explice ce s-a schimbat între timp. Dacă nu a fost suficient de bine verificat, Primăria trebuie să spună cât a costat acea documentație și cine a recepționat-o.
A treia întrebare privește exact schimbarea amplasamentului după observația STPT. Raportul de specialitate citează adresa nr. 15786 din 21 iulie 2023 a Societății de Transport Public Timișoara, prin care aceasta informa Primăria că, pentru manipularea noilor tramvaie în bune condiții și fără incidente, executase lucrări de reabilitare la linia cale, astfel încât întoarcerea în bucla din interiorul depoului să poată fi realizată și cu tramvaiele noi. Totodată, potrivit raportului, STPT a sesizat că locația prevăzută în DALI nu îndeplinea condițiile de exploatare și că executarea halei pe amplasamentul prevăzut ar fi dus la dezafectarea liniei de întoarcere din bucla depoului.
Această formulare cere o explicație oficială completă. Ce a greșit sau ce nu a anticipat DALI-ul? De ce observația decisivă vine de la STPT după aprobarea documentației inițiale? Ce document intern a aprobat relocarea halei lângă liniile de garare? A existat o analiză comparativă între amplasamentul DALI și amplasamentul propus de STPT? Ce impact financiar a avut relocarea? Ce impact tehnic a avut noul studiu geotehnic, mai ales că raportul menționează coborârea cotei de fundare a stâlpilor halei la minus 4,20 metri ca urmare a modificării locației?
A patra întrebare se referă direct la contract. Care este valoarea exactă actuală a contractului nr. 94 din 30 august 2024, după eventuale ajustări, acte adiționale sau modificări? Contractul semnat între Municipiul Timișoara și AUDIOTECH MULTIMEDIA GROUP S.R.L., societate din București, reprezentată de administratorul Bogdan Brăileanu, are valoarea de 19.479.700 lei fără TVA. Din această sumă, 94.500 lei fără TVA reprezintă proiectarea, 5.800 lei fără TVA reprezintă asistența tehnică din partea proiectantului, iar 19.379.400 lei fără TVA reprezintă execuția lucrărilor.
Primăria trebuie să spună dacă această valoare a rămas neschimbată. Există acte adiționale? Există ajustări de preț? Există modificări de cantități? Există renunțări la lucrări sau lucrări suplimentare? Există ordine administrative de modificare? Există note de constatare? În lipsa acestor informații, publicul vede doar valoarea contractului inițial și valoarea investiției aprobate ulterior prin HCL, fără să știe dacă între timp traseul financiar a fost modificat.
A cincea întrebare privește diferența dintre valoarea contractului și valoarea aprobată prin HCL. Contractul nr. 94 indică 19.479.700 lei fără TVA. Anexa la HCL nr. 287/2025 aprobă valoarea totală fără TVA a investiției la 19.176.311,43 lei. Diferența este de 303.388,57 lei fără TVA. Nu spunem că diferența indică o ilegalitate. Dar ea există și trebuie explicată. Poate fi o diferență de structură între valoarea contractului și valoarea devizului general, poate ține de capitole diferite, ajustări, poziții neincluse sau corecții. Dar într-o investiție publică, explicația nu trebuie să fie presupusă de presă. Trebuie dată de Primărie.
A șasea întrebare privește durata. De ce autorizația indică 8 luni, iar HCL-ul indică 10 luni? Autorizația de construire arată că durata de execuție a lucrărilor este de 8 luni, calculată de la data începerii efective a lucrărilor, iar termenul de valabilitate al autorizației este de 12 luni. Anexa la HCL nr. 287/2025 indică însă durata estimată de execuție a lucrărilor de 10 luni. Contractul nr. 94 vorbește despre o durată totală de 11 luni, cu 3 luni pentru proiectare, avize și autorizații și 8 luni pentru execuție.
Probabil că există o explicație tehnică. Putem doar presupune că cele 8 luni se referă la execuția efectivă după ordinul de începere, cele 10 luni pot fi o estimare din indicatorii tehnico-economici, iar cele 11 luni din contract includ și etapa de proiectare și autorizare. Dar tocmai pentru că explicația poate fi simplă, ea trebuie comunicată limpede. Pentru public, trei durate diferite în trei documente ale aceleiași investiții arată dezordine, chiar dacă juridic fiecare cifră poate avea propriul regim.
A șaptea întrebare privește suprafețele. Care este explicația oficială pentru diferențele dintre 834,30 mp, 860,25 mp, 11.050,25 mp, 11.080,30 mp și 12.554,25 mp? Autorizația publică indică Sc = Sd = 860,25 mp. Anexa la HCL indică suprafața halei de 860,25 mp. Anexa autorizației indică pentru construcția propusă 834,30 mp suprafață construită și desfășurată, 796,01 mp suprafață utilă și total rezultat 11.080,30 mp. Raportul de specialitate vorbește însă despre „suprafața construită propusă” de 11.050,25 mp și „suprafața desfășurată propusă” de 12.554,25 mp.
Această întrebare trebuie pusă fără insinuări inutile. Probabil, unele cifre se referă la hala propriu-zisă, altele la suprafața utilă, altele la construcția propusă în sens urbanistic, iar altele la totalul construit existent plus propus pe amplasamentul STPT. Dar raportul de specialitate nu explică limpede aceste diferențe. Într-o investiție de 22,8 milioane lei cu TVA, finanțată din buget local, publicul nu trebuie să deducă singur din anexe ce înseamnă fiecare suprafață. Primăria trebuie să spună clar ce este fiecare cifră și de ce apar diferențe între documente.
A opta întrebare privește experiența relevantă a AUDIOTECH MULTIMEDIA GROUP S.R.L. în lucrări de infrastructură de tramvai sau depou. Numele firmei nu este o probă și nu trebuie tratat ca verdict. Dar într-un contract de proiectare și execuție de aproape 19,5 milioane lei fără TVA, atribuit unei societăți numite Audiotech Multimedia Group, pentru o hală cu cale de rulare, rețea de contact, canivou, fundații speciale și legătură cu triajul de garare, experiența relevantă devine o întrebare obligatorie. Ce lucrări similare a prezentat firma? A executat hale tehnice? A lucrat în depouri? A avut contracte de infrastructură feroviară urbană? A venit cu subcontractanți sau terți susținători pentru specialitățile-cheie?
A noua întrebare merge spre subcontractare. Ce lucrări execută efectiv Urban Profile Grele S.R.L. și pe ce bază a fost acceptată subcontractarea de 40%? Anexa contractului arată că Urban Profile Grele S.R.L. apare ca subcontractant pentru lucrări privind procurarea materialelor și execuția platformei liniei curente de contact pentru tramvai, montarea infrastructurii de cale de rulare în hală, montarea infrastructurii și suprastructurii de cale de rulare în zona de legătură cu triajul de garare al tramvaielor și montarea rețelei de contact. Valoarea subcontractării este de 7.756.000 lei, reprezentând 40% din valoarea contractului fără TVA.
Concret, Urban Profile Grele S.R.L. a fost declarat subcontractant încă din ofertă? Ce documente de experiență similară a depus? Ce parte exactă din deviz acoperă suma de 7.756.000 lei? Ce cantități de cale de rulare și rețea de contact sunt incluse? Cine recepționează aceste lucrări? Cine răspunde în cazul unor probleme de exploatare? Cum se împarte răspunderea între executantul principal Audiotech Multimedia Group și subcontractantul Urban Profile Grele? Pentru că aici nu vorbim despre o zugrăveală subcontractată, ci despre partea care permite tramvaiului să intre, să fie întreținut și să iasă din hală.
A zecea întrebare privește strungul. Unde se află strungul de rectificat bandaj, când a fost livrat și în ce condiții este depozitat? Documentele Primăriei spun că Bozankaya a livrat, împreună cu tramvaiele, un strung de rectificat profil bandaj necesar pentru mentenanță. Ele mai spun că producătorul strungului a impus condiții stricte de temperatură, umiditate și praf, iar în afara acestor condiții furnizorul nu acordă garanție. Raportul de specialitate merge și mai departe, numind strungul „un utilaj absolut indispensabil asigurării circulației neîntrerupte a tramvaielor”.
Prin urmare, Primăria și STPT trebuie să spună când a fost livrat strungul, unde a fost depozitat, dacă a fost montat, dacă a fost pus în funcțiune, când începe sau a început garanția, cine răspunde de conservarea lui și dacă depozitarea temporară a respectat condițiile impuse de producător. Dacă echipamentul voluminos fotografiat sub folie în incinta STPT este strungul invocat în documente, imaginea concentrează toată povestea, cu tot cu tramvaie noi, utilaj critic, hală ulterioară, bani publici și întrebări despre planificare. Ecopolitica va solicita Primăriei Timișoara și STPT să confirme oficial dacă echipamentul din fotografie este strungul de rectificat bandaj, data livrării, condițiile de depozitare și dacă garanția utilajului este afectată de depozitarea temporară.
Aceste întrebări trebuie adresate separat, pentru că fiecare instituție sau firmă are propriul segment de responsabilitate. Primăria Timișoara trebuie să răspundă pentru planificarea investiției, HCL, contract, deviz, autorizație, valori, durate și explicația diferențelor dintre documente. STPT trebuie să răspundă pentru observația privind amplasamentul, fluxul de exploatare, gestionarea strungului, mentenanța tramvaielor și condițiile reale din depou. AUDIOTECH MULTIMEDIA GROUP S.R.L. trebuie să răspundă pentru capacitatea tehnică, proiectare, execuție, relația cu subcontractantul și asumarea lucrării. Urban Profile Grele S.R.L. trebuie să răspundă pentru partea de cale de rulare, triaj și rețea de contact, adică pentru infrastructura care face hala funcțională.
Închiderea anchetei cu întrebări, nu cu verdicte, este singura formulă corectă în acest moment. Documentele arată o investiție necesară, cel puțin în logica tehnică prezentată de Primărie. Strungul are nevoie de condiții speciale, tramvaiele trebuie întreținute, finanțarea europeană obligă municipiul să mențină investiția, iar depoul are nevoie de o hală integrată în infrastructura existentă. Dar aceleași documente arată și o planificare întinsă pe ani, un DALI corectat după observația STPT, un contract semnat înainte de HCL-ul de aprobare a proiectului tehnic, o subcontractare de 40%, diferențe între valori, diferențe între durate și o ceață de suprafețe care cere clarificare.
Nu spunem că hala nu trebuie construită, nici că strungul nu este necesar. Nu susținem că subcontractarea este ilegală. Spunem că, pentru o investiție de peste 22,8 milioane lei cu TVA, administrația are obligația să explice mai mult decât a făcut-o până acum. Să explice cronologia, să explice costul, să explice amplasamentul, să explice suprafețele, să explice subcontractarea și să explice ce s-a întâmplat cu utilajul pe care chiar ea îl numește „absolut indispensabil”.
Până la aceste răspunsuri, imaginea rămâne aceeași. Timișoara a cumpărat tramvaie noi, a primit un strung critic pentru mentenanța lor, a descoperit că amplasamentul inițial al halei nu funcționează, a semnat un contract cu Audiotech Multimedia Group, a subcontractat 40% din valoarea fără TVA pentru calea de rulare și rețeaua de contact, a aprobat indicatori de 22,8 milioane lei și a autorizat lucrările în 2025. Nu e nevoie de zgomot ca să se audă întrebările. Ajunge să citești documentele în ordine.
Strungul nu este problema. Hala întârziată este problema
Investiția în hala de mentenanță a tramvaielor Bozankaya poate fi necesară. Documentele Primăriei Timișoara arată că strungul de rectificat bandaje are nevoie de condiții stricte de temperatură, umiditate și praf, iar fără aceste condiții furnizorul nu acordă garanție. Prin urmare, discuția serioasă nu este dacă Timișoara are nevoie de o hală tehnică pentru mentenanța tramvaielor noi. Discuția serioasă este de ce această hală nu a fost pregătită la timp.
Cazul halei de pe Dâmbovița 67 arată o succesiune administrativă greu de ambalat în comunicate optimiste. Tramvaiele au fost contractate în 2019. DALI-ul halei a fost aprobat în 2022. STPT a semnalat în 2023 că amplasamentul inițial nu îndeplinea condițiile de exploatare. Contractul de proiectare și execuție cu AUDIOTECH MULTIMEDIA GROUP S.R.L. a fost semnat în august 2024. Consiliul Local a aprobat proiectul tehnic și indicatorii în mai 2025, la valoarea de 22,8 milioane lei cu TVA. Autorizația de construire a fost emisă în iunie 2025. Iar apoi, după toate acestea, Primăria a ajuns să caute din nou constructor.
Primăria Timișoara a confirmat public, în 16 decembrie 2025, că licitația reluată pentru execuția halei a atras patru asocieri de firme. În același comunicat, municipalitatea spune explicit că „a achiziționat inițial serviciile de proiectare tehnică și execuție într-un singur contract”, dar că, „în baza soluției finale și a proiectului tehnic aprobat, valoarea estimată a lucrărilor a fost majorată”, iar „contractul cu constructorul anterior a fost încetat de comun acord”. Cu alte cuvinte, primul contract nu a dus la construirea halei. A dus la proiectare, apoi la încetare și la reluarea procedurii pentru execuție.

Cele patru asocieri anunțate de Primărie pentru procedura reluată sunt JEROM BUSINESS DEVELOPMENT S.R.L. cu LONDON GATES & RAILINGS LTD, IMO PLUS DEVELOPER S.R.L. cu MONTIFISH, ZARON S.R.L. cu EN ELECTRIC PROIECT OFFICE și BELCONS CIVIL ENGINEERING S.R.L. cu JDA CONSULT. Primăria a comunicat atunci o valoare estimată de aproximativ 14 milioane lei, finanțată din bugetul local, și o durată de execuție de 10 luni.
Situația la zi din SEAP, potrivit capturii consultate de Ecopolitica, arată că procedura este încă „în desfășurare”, nu atribuită. Procedura poartă denumirea „Lucrări pentru obiectivul de investiții Hala integral închisă pentru mentenanță tramvaie noi”, este un anunț de participare simplificat nr. SCN1170042 din 12.11.2025, cu valoare estimată de 13.748.036,66 lei. Etapa de depunere a ofertelor s-a închis la 15.12.2025, evaluarea calificării și tehnică apare finalizată la 07.05.2026, iar procedura se află în etapa de evaluare financiară, cu termen-limită 08.06.2026. Rubricile pentru deliberare, selecție câștigător și atribuire nu indică încă un câștigător.
Aceasta este concluzia administrativă a dosarului. Orașul nu are doar o hală întârziată, ci o investiție ruptă procedural în bucăți. Prima licitație a dus la proiectare. Execuția a fost scoasă din nou la licitație. În SEAP, procedura reluată este încă în evaluare financiară, fără câștigător afișat. După ani de documentații, corecții, contracte, HCL-uri, autorizații și comunicate, Timișoara încă nu are, public, constructorul atribuit pentru hala efectivă.
Aici se vede diferența dintre modernizare și planificare. Tramvaiele Bozankaya au intrat în vitrina orașului. Hala de mentenanță a rămas în culisele administrative. Strungul de 3 milioane de euro, dacă se confirmă oficial că echipamentul fotografiat sub folie este chiar utilajul invocat în documentele Primăriei, nu este scandalul în sine. El este dovada materială că infrastructura din spatele tramvaielor noi a venit târziu, fragmentat și prost sincronizat.
Primăria Timișoara are de explicat nu doar de ce hala costă 22,8 milioane lei. Are de explicat de ce DALI-ul a trebuit corectat la nivel de amplasament, de ce contractul cu Audiotech a ajuns să se oprească după proiectare, de ce execuția a fost reluată printr-o nouă licitație, de ce valoarea estimată a lucrărilor a crescut, de ce valorile și suprafețele apar diferit în documente și când va exista, concret, hala în care utilajul indispensabil mentenanței tramvaielor ar trebui să funcționeze.
Strungul nu este problema. Hala întârziată este problema. Iar situația actuală din SEAP arată că problema nu ține doar de trecut. Ține și de prezentul unei administrații care a cumpărat tramvaiele, a primit utilajul, a plătit proiectarea, a reluat licitația și încă trebuie să demonstreze că poate construi la timp infrastructura fără de care modernizarea rămâne, în depou, acoperită cu folie.
